KWALIFIKACJA BUD22 - CZERWIEC 2019

PYTANIE NR 30.
Do wykonania 4 działów drenarskich zostaną wykorzystane 2 koparki drenarskie. Wydajność pierwszej koparki wynosi 400 m rurociągu na dzień, a drugiej 600 m. Na podstawie harmonogramu pracy tych maszyn wskaż dział, w którym długość rurociągów wynosi 4 800 m.

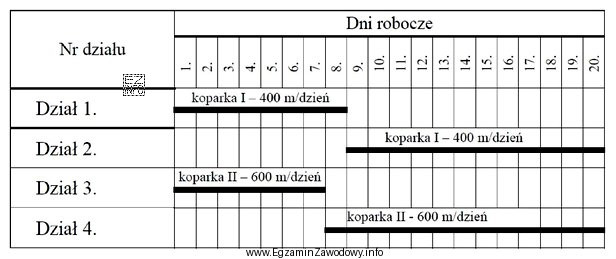

Ilustracja przedstawia harmonogram pracy dwóch koparek drenarskich, które mają wykonać cztery działy drenarskie.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Aby wskazać dział o długości 4 800 m, trzeba skorzystać z harmonogramu pracy koparek.
Na jego podstawie ustala się liczbę dni pracy każdej koparki w danym dziale i oblicza metry wykonane jako: (dni × 400) + (dni × 600). Dział, dla którego suma wynosi 4 800 m, to "Dział 2."

Pełne wyjaśnienie:

Zadanie łączy odczyt harmonogramu z prostymi obliczeniami wydajności. Dane wejściowe są następujące: pierwsza koparka wykonuje 400 m rurociągu na dzień, a druga 600 m na dzień. Kluczowe jest jednak to, że pytanie każe oprzeć się na harmonogramie pracy tych maszyn (załączonym do zadania), czyli na informacjach: która koparka, w które dni i w którym dziale realizuje roboty.

Jak liczyć długość rurociągu w dziale?

  • Najpierw z harmonogramu odczytaj, ile dni w danym dziale pracowała koparka o wydajności 400 m/dzień.
  • Następnie odczytaj, ile dni w tym samym dziale pracowała koparka o wydajności 600 m/dzień.
  • Policz wkład każdej maszyny: dni × wydajność.
  • Zsumuj wkłady obu koparek dla tego działu. Otrzymujesz łączną długość rurociągów w dziale.

Ważna uwaga praktyczna: nie zawsze wolno dodawać 400 + 600, bo suma 1000 m/dzień ma sens tylko wtedy, gdy obie koparki pracują równolegle w tym samym dziale w tych samych dniach. Harmonogram może przewidywać pracę rozdzieloną (np. najpierw jedna koparka, potem druga, albo każda w innym dziale), dlatego konieczne jest liczenie "dzień po dniu" zgodnie z przydziałem.

Dlaczego poprawne jest "Dział 2."?
Po wykonaniu powyższych kroków dla wszystkich czterech działów, tylko dla działu wskazanego jako "Dział 2." suma metrów obliczona z harmonogramu daje dokładnie 4 800 m. Pozostałe działy po zsumowaniu pracy obu maszyn dają inne wartości (mniejsze lub większe), co wynika z innej liczby dni i/lub innego przydziału maszyn.

Dlaczego pozostałe odpowiedzi są błędne?

  • "Dział 1." – błąd wynika z nieuwzględnienia właściwego podziału dni pracy (często myli się dział, w którym szybka koparka pracowała dłużej).
  • "Dział 3." – typowa pomyłka to założenie równoległej pracy obu koparek w całym okresie, mimo że harmonogram pokazuje przerwy lub pracę sekwencyjną.
  • "Dział 4." – błąd bywa skutkiem złego zsumowania metrów (np. pominięcia jednej koparki albo przestawienia liczby dni).

Wskazówka egzaminacyjna: warto rozpisać dla każdego działu krótką tabelę "dni_400", "dni_600", a obok policzyć metry. To minimalizuje ryzyko pomyłek rachunkowych i pominięć.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Pomnóż liczbę dni pracy tej koparki w danym dziale (z harmonogramu) przez jej wydajność dobową. Dla koparki 400 m/dzień liczysz: dni × 400, a dla 600 m/dzień: dni × 600. Na końcu sumujesz wkłady obu maszyn dla tego samego działu.
Suma 1000 m/dzień ma sens tylko wtedy, gdy obie koparki pracują jednocześnie w tym samym dziale. Harmonogram może przewidywać pracę naprzemienną, przerwy albo pracę w różnych działach. Dlatego trzeba liczyć osobno dni pracy każdej koparki w konkretnym dziale.
To tempo wykonania robót: w ciągu jednego dnia roboczego koparka jest w stanie ułożyć/wykonać 400 metrów bieżących rurociągu drenarskiego (w warunkach przyjętych w zadaniu). W obliczeniach traktuje się to jako stałą wartość do mnożenia przez liczbę dni pracy.
Najpierw ustal, co oznaczają pola harmonogramu: dni, działy i przypisanie koparek. Potem dla każdego działu zlicz, ile dni pracowała koparka 400 m/dzień i ile dni koparka 600 m/dzień. Dopiero z tych zliczeń wynikają metry rurociągów w danym dziale.
Najczęściej: (1) liczenie "na skróty" bez odczytu harmonogramu, (2) mylenie działów przy przepisywaniu liczby dni, (3) dodawanie wydajności mimo braku pracy równoległej, (4) pomyłki jednostek (metry vs kilometry), (5) pominięcie wkładu jednej z koparek.
Tak, jeżeli harmonogram je pokazuje. Dni bez pracy w danym dziale nie dają przyrostu metrów, więc nie mogą być wliczane do mnożenia przez wydajność. Dlatego tak ważne jest zliczanie tylko tych dni, w których dana koparka faktycznie pracuje w konkretnym dziale.
Możesz zrobić kontrolę: 4 800 m to równowartość 12 dni pracy koparki 400 m/dzień albo 8 dni pracy koparki 600 m/dzień. W praktyce wynik często jest mieszanką obu maszyn, więc szukasz w harmonogramie takiej kombinacji dni, która po przeliczeniu da dokładnie 4 800 m.
Traktujesz każdy dział osobno. Dla działu X bierzesz tylko te dni, w których w dziale X pracowała koparka 400 oraz tylko te dni, w których pracowała koparka 600. Fakt, że w tym samym czasie druga koparka była w innym dziale, nie wpływa na obliczenia dla działu X.
Bo pozwalają planować zasoby i terminy: ile sprzętu potrzeba, jak długo potrwają roboty i czy da się dotrzymać harmonogramu. Na budowie/melioracji to także podstawa kontroli postępu (metry bieżące) oraz rozliczeń wykonania robót w poszczególnych odcinkach/działach.
Ćwicz schemat: odczyt → zlicz dni → przelicz metry → kontrola wyniku. Warto robić własną małą tabelę dla każdego działu: "dni_400", "dni_600", "metry_łącznie". Rozwiązuj różne warianty, gdzie maszyny pracują równolegle, sekwencyjnie i z przerwami.
info

Około 33% zdających odpowiada poprawnie na to pytanie. bardzo trudne

W praktyce zawodowej kluczowe jest to, że dział, dla którego suma wynosi 4 800 m, to "Dział 2."

Materiały:

  • Podręczniki i skrypty z zakresu melioracji i drenażu (organizacja robót, elementy drenażu)
  • Materiały dydaktyczne dotyczące harmonogramowania robót (podstawy: wydajność, postęp, zasoby)
  • Zestawy zadań rachunkowych: wydajność maszyn i planowanie robót liniowych

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
