KWALIFIKACJA BUD1 + BUD8 + BUD12 + BUD14 + BUD15 - STYCZEŃ 2010

PYTANIE NR 16.
Maksymalna ilość pracowników zatrudnionych w jednym dniu na budowie na podstawie harmonogramu zatrudnienia wynosi

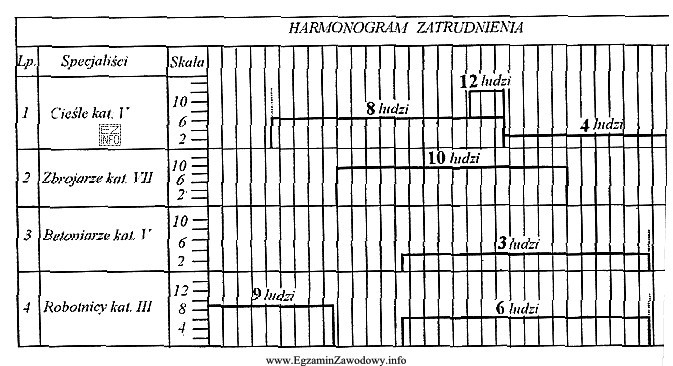

Ilustracja przedstawia harmonogram zatrudnienia na budowie, który jest związany z egzaminem zawodowym dla
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Aby wyznaczyć maksymalne zatrudnienie, trzeba znaleźć przedział czasu (dzień), w którym jednocześnie pracuje najwięcej osób, i zsumować liczebność wszystkich nakładających się brygad.
W harmonogramie szczyt wypada przy równoczesnej pracy: cieśli 12, zbrojarzy 10, betoniarzy 3 i robotników 6, co daje łącznie 31.

Pełne wyjaśnienie:

Harmonogram zatrudnienia pokazuje, ile osób danej specjalności pracuje w czasie. Pytanie dotyczy maksymalnej liczby pracowników w jednym dniu, czyli tzw. zatrudnienia szczytowego. To nie jest suma wszystkich osób, które przewinęły się przez budowę w całym projekcie, ani największa liczba w jednym wierszu.

Poprawna metoda postępowania:

  • Zidentyfikuj grupy pracowników ujęte w harmonogramie (np. cieśle, zbrojarze, betoniarze, robotnicy).
  • Sprawdź, które odcinki wykresów nakładają się w czasie (czyli kto pracuje równocześnie w tym samym dniu/okresie).
  • Dla każdego takiego okresu zsumuj liczby osób z nakładających się wierszy.
  • Wybierz największą otrzymaną sumę – to jest maksymalne zatrudnienie.

W analizowanym harmonogramie największa suma występuje w okresie, gdy równocześnie pracują: cieśle 12, zbrojarze 10, betoniarze 3 oraz robotnicy 6. Suma wynosi: 12 + 10 + 3 + 6 = 31, więc odpowiedź "31" jest prawidłowa.

Dlaczego pozostałe wartości są błędne?

  • "22" może wynikać z pominięcia jednej z brygad albo zsumowania tylko dwóch grup (np. 12 + 10), bez uwzględnienia betoniarzy i robotników w tym samym czasie.
  • "12" to typowy błąd polegający na wskazaniu największej wartości w jednym wierszu (np. samej brygady cieśli), bez sumowania równoczesnych prac.
  • "39" często pojawia się, gdy ktoś dodaje wartości z różnych, niepokrywających się okresów (np. łączy 9 robotników z innym okresem, w którym robotników jest 6), zamiast liczyć maks w jednym dniu.

W praktyce poprawne ustalenie zatrudnienia szczytowego jest kluczowe do zaplanowania zaplecza budowy, logistyki oraz organizacji bezpiecznej pracy w okresach największego zagęszczenia ludzi na terenie budowy.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Znajdź dzień/okres, w którym nakłada się najwięcej brygad, a następnie zsumuj liczby osób z tych wierszy. Maksimum to najwyższa suma w jednym momencie, a nie największa liczba w pojedynczej grupie ani suma z całego projektu.
Zatrudnienie szczytowe to największa liczba osób pracujących jednocześnie na budowie w danym dniu lub okresie. Wyznacza się je z harmonogramu przez porównanie sum brygad, które w tym samym czasie wykonują roboty.
Bo pytanie dotyczy jednego dnia (równoczesności), a nie całkowitej liczby osób w projekcie. Sumowanie wszystkich wartości z różnych okresów zawyża wynik, bo te brygady mogły pracować w innych terminach i nie były na budowie jednocześnie.
Najczęstsze pomyłki to: pominięcie jednej grupy pracującej równocześnie, dodanie wartości z różnych okresów (bez nakładania), błędne odczytanie siatki czasu oraz branie "największej liczby na wykresie" zamiast maksymalnej sumy.
Sprawdź, czy bloki/odcinki wykresu w różnych wierszach pokrywają się w tych samych kolumnach czasu (np. między tymi samymi liniami siatki). Jeśli tak, to w tym okresie te brygady są jednocześnie na budowie.
Kategoria zaszeregowania wskazuje poziom kwalifikacji danej grupy pracowników. W harmonogramie pomaga opisać specjalność i typ zasobu. Do obliczenia maksymalnej liczby osób zwykle liczy się wszystkich pracujących, niezależnie od kategorii.
Gdy planujesz zaplecze (szatnie, sanitariaty), organizację dojazdów i komunikacji, nadzór robót oraz logistykę dostaw. Szczytowe zatrudnienie wpływa też na ocenę ryzyka i planowanie bezpiecznej pracy przy dużym zagęszczeniu ludzi.
Możesz wstępnie wskazać okres, gdzie jednocześnie występuje najwięcej bloków (największe "zagęszczenie" na wykresie). Potem policz sumę tylko dla tego i sąsiednich okresów. To ogranicza ryzyko przeoczenia prawdziwego maksimum.
Nie. To suma tylko tych wierszy, które w danym dniu/okresie nakładają się czasowo. Jeżeli część brygad ma przerwy albo pracuje w innych terminach, nie wchodzą one do sumy dla tego dnia.
Ćwicz odczyt wykresów słupkowych i schodkowych: wyznaczaj okresy nakładania, zapisuj krótkie sumy dla kolejnych przedziałów czasu i wybieraj maksimum. Zwracaj uwagę na przerwy w zatrudnieniu tej samej grupy oraz na linie podziału czasu.
info

To pytanie poprawnie rozwiązuje 46% zdających egzamin. trudne

Materiały:

  • Podręczniki/opracowania z organizacji robót budowlanych (harmonogramy, planowanie zasobów)
  • Zadania ćwiczeniowe z odczytu wykresów Gantta i harmonogramów zatrudnienia
  • Materiały dydaktyczne szkoły/CKZ z zakresu planowania i organizacji budowy

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
