KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2021 (test 2)

PYTANIE NR 8.
Na podstawie danych z zamieszczonych w tablicy KNR 2-01 ustal, ile 8-godzinnych dni pracy potrzeba do ręcznego usunięcia 10 cm warstwy humusu bez darni z działki o wymiarach 10×15 m, przez 4 robotników, jeżeli ziemia będzie przewożona taczkami.

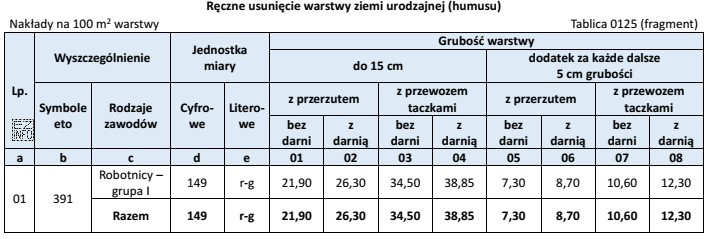

Ilustracja przedstawia fragment tabeli z danymi dotyczącymi ręcznego usuwania warstwy ziemi urodzajnej (humusu) w kontekście
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Ustala się powierzchnię działki (10×15 m), a następnie na podstawie właściwej tablicy KNR 2-01 odczytuje nakład robocizny dla ręcznego zdjęcia humusu bez darni z wywozem taczkami.
Nakład przelicza się na całość robót i dzieli przez 4 osoby oraz 8 h/dzień, co daje w przybliżeniu 2 dni.

Pełne wyjaśnienie:

W zadaniu trzeba połączyć rachunek geometryczny z odczytem normy KNR i przeliczeniem jej na czas pracy brygady.

  • Krok 1: ustalenie zakresu robót. Działka ma wymiary 10 × 15 m, więc oblicza się jej powierzchnię. Grubość zdejmowanej warstwy humusu to 10 cm (czyli 0,10 m) – ta informacja jest istotna, gdy norma KNR podaje nakład w odniesieniu do objętości albo gdy tablica rozróżnia grubości warstw.
  • Krok 2: wybór właściwej normy. Z tablic KNR 2-01 należy wybrać pozycję dotyczącą ręcznego usunięcia humusu bez darni z transportem taczkami. Kluczowe jest dopasowanie warunków: praca ręczna, humus bez darni oraz sposób przewozu.
  • Krok 3: przeliczenie nakładu. Odczytany nakład robocizny (np. w r-g na jednostkę obmiaru) przelicza się na całą powierzchnię/objętość robót zgodnie z jednostką w KNR. Na tym etapie najczęściej pojawiają się pomyłki: przyjęcie złej jednostki (1 m² vs 100 m²) albo nieuwzględnienie, że tablica dotyczy określonej grubości.
  • Krok 4: czas pracy brygady. Sumę roboczogodzin dzieli się przez 4 robotników oraz przez 8 godzin na dzień pracy, aby otrzymać liczbę 8-godzinnych dni. Wynik organizacyjnie zaokrągla się do pełnych dni.

Odpowiedź "2 dni" jest poprawna, bo po wykonaniu powyższych przeliczeń (dla 4-osobowej brygady) czas realizacji odpowiada około dwóm dniom roboczym.

Pozostałe propozycje zwykle wynikają z typowych błędów: "1 dzień" to najczęściej pominięcie części nakładu lub złe przeskalowanie jednostki; "3 dni" i "4 dni" pojawiają się przy nieuwzględnieniu pracy równoległej czterech osób albo przy odczytaniu normy dla innych warunków (np. inny sposób transportu, inny rodzaj gruntu/darni).

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Powierzchnia prostokąta to iloczyn boków: 10 m × 15 m. Ten wynik jest podstawą do dalszych przeliczeń w KNR, jeśli norma podana jest na m² lub na większą jednostkę powierzchni (np. 100 m²). Zawsze sprawdź jednostkę w tablicy, żeby poprawnie przeskalować nakład.
Grubość warstwy bywa potrzebna, gdy norma KNR odnosi się do objętości (m³) albo rozróżnia zakres robót według grubości zdejmowanej warstwy. 10 cm należy zamienić na 0,10 m i upewnić się, czy tablica wymaga powierzchni czy objętości, aby nie pominąć istotnej części obmiaru.
r-g to roboczogodzina, czyli 1 godzina pracy 1 pracownika. Jeśli KNR podaje np. określoną liczbę r-g na jednostkę obmiaru, to po przeliczeniu na cały zakres robót otrzymujesz łączną liczbę roboczogodzin. Dopiero potem dzielisz ją przez liczbę robotników i przez 8 h/dzień, aby uzyskać liczbę dni pracy.
Najpierw sumujesz roboczogodziny dla całego zakresu robót. Następnie dzielisz wynik przez liczbę pracowników w brygadzie (tu: 4), a potem przez 8 godzin. Otrzymujesz liczbę dni roboczych. W praktyce często zaokrągla się w górę do pełnych dni, bo organizacja pracy rzadko pozwala "odciąć" część dnia.
Tak. KNR rozróżnia warunki wykonania robót, a sposób transportu urobku (np. taczki) ma wpływ na wydajność i nakład robocizny. Dlatego należy wybrać dokładnie tę pozycję/tablicę, która dotyczy przewozu taczkami, a nie np. odkładu w pobliżu czy transportu innym środkiem. Zły wybór tablicy zmienia wynik czasu pracy.
Najczęstsze pomyłki to: użycie złej jednostki (np. przeskalowanie z 100 m² na 1 m²), nieuwzględnienie liczby pracowników brygady, mylenie humusu z darnią i wybór niewłaściwej tablicy oraz błędne zaokrąglenie do dni. Pomaga wypisanie: obmiar, jednostka KNR, nakład, r-g łącznie, przeliczenie na dni.
"Bez darni" oznacza, że nie usuwa się zwartej warstwy darni (trawy z korzeniami), co zwykle wymaga większego nakładu niż sam humus. KNR często rozróżnia te przypadki, więc warunek wpływa na dobór odpowiedniej normy. Jeśli wybierzesz pozycję dla darni, wynik wyjdzie zawyżony w porównaniu do humusu bez darni.
W zadaniach o "ile 8-godzinnych dni pracy potrzeba" zwykle podaje się liczbę dni w pełnych jednostkach. Jeżeli z obliczeń wychodzi np. 1,6 dnia, to w praktyce organizacyjnej przyjmuje się 2 dni, bo brygada nie kończy pracy "w 0,6 dnia" w sensie formalnym. Zawsze jednak kieruj się poleceniem i zasadami przyjętymi na egzaminie.
Decyduje jednostka obmiaru podana w tablicy/pozycji KNR. Jeśli jednostką jest m², liczysz powierzchnię; jeśli m³, musisz policzyć objętość (powierzchnia × grubość). Warto najpierw przepisać jednostkę z tablicy, a dopiero potem wykonywać obmiar. To ogranicza ryzyko pomyłki w grubości warstwy.
Ćwicz schemat: obmiar → dobór tablicy KNR → przeliczenie nakładu → czas brygady. Rób krótkie zadania na przeskalowanie jednostek (1 m² vs 100 m²), zapisuj wszystkie kroki i jednostki. Przygotuj też listę typowych robót ziemnych (humus, darń, wykop, zasypka) i warunków wykonania (ręcznie, taczkami), bo one determinują wybór normy.
info

Statystycznie 66% uczniów zna prawidłową odpowiedź. średnie

Źródła:

  • KNR 2-01 – Katalog Nakładów Rzeczowych, dział: roboty ziemne (tablice dotyczące ręcznego usuwania humusu i transportu taczkami) – źródło podstawowe do odczytu norm

Materiały:

  • KNR 2-01 (roboty ziemne) – ćwiczenia z odczytu tablic i jednostek norm
  • Zadania rachunkowe z normowania robót: przeliczenia r-g, r-d, brygady
  • Materiały dydaktyczne z kosztorysowania robót budowlanych (KNR, KNNR) – część o robociźnie
