W kosztorysowaniu na podstawie KNR kluczowe jest odczytanie nakładu jednostkowego i poprawne przeliczenie go na rzeczywistą ilość robót. W tym zadaniu rozbierana jest podbudowa z betonu asfaltowego, który w KNR bywa ujmowany jako podbudowa z mas mineralno-bitumicznych, a technologia to rozbiórka ręczna.
1) Ilość robót
Powierzchnia jezdni: 7,0 m × 50,0 m = 350 m².

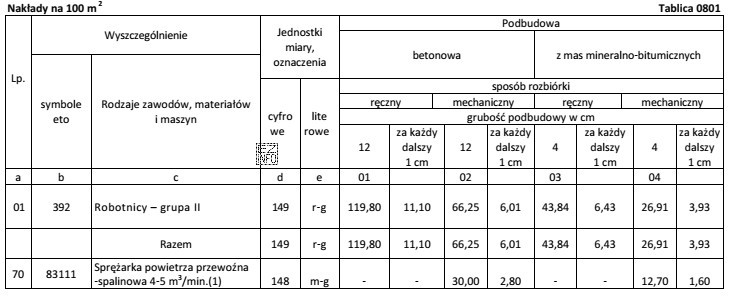

2) Nakład z tablicy KNR (na 100 m²)
Dla mas mineralno-bitumicznych przy rozbiórce ręcznej tablica podaje wartość bazową dla 4 cm: 43,84 r-g/100 m² oraz dopłatę 6,43 r-g/100 m² za każdy dalszy 1 cm.
Grubość rzeczywista to 20 cm, więc nadwyżka ponad bazę: 20 − 4 = 16 cm.
Nakład jednostkowy: 43,84 + 16 × 6,43 = 146,72 r-g/100 m².
3) Przeliczenie na 350 m²
Skoro wartości są na 100 m², to dla 350 m²: 146,72 × (350/100) = 146,72 × 3,5 = 513,52 r-g.
4) Koszt bezpośredni robocizny
Stawka: 30,00 zł za 1 r-g.
Koszt: 513,52 r-g × 30,00 zł/r-g = 15 405,60 zł.
Dlaczego pozostałe odpowiedzi są błędne?
- Niższe kwoty zwykle wynikają z typowego błędu przeliczenia: pominięcia mnożnika 3,5 (350/100) albo przyjęcia zbyt małego nakładu (np. tylko dla 4 cm bez doliczenia 16 cm).
- Wyższe kwoty często pojawiają się, gdy ktoś błędnie dolicza dopłatę za całe 20 cm (zamiast za 16 cm) lub wybiera nakład z innej kolumny, np. dla innego rodzaju podbudowy lub innego sposobu rozbiórki.
- Możliwe jest też pomieszanie wartości dla podbudowy betonowej (gdzie bazą jest 12 cm) z wartościami dla mas mineralno-bitumicznych (baza 4 cm), co istotnie zmienia wynik.
Wskazówka egzaminacyjna: przed obliczeniami zawsze zaznacz w tablicy trzy cechy: materiał (masy mineralno-bitumiczne), technologia (ręczna) i grubość bazowa, a dopiero potem licz nadwyżkę cm i przeliczaj z 100 m² na m².
