W tym typie zadania kluczowe są dwa kroki: poprawny odczyt nakładu jednostkowego z odpowiedniej tablicy oraz przeliczenie go na ilość robót.

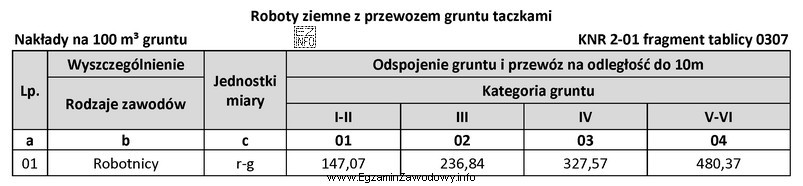

1) Odczyt z KNR
Z wskazanego fragmentu tablicy KNR należy wybrać wiersz odpowiadający:
- rodzajowi czynności: odspojenie gruntu i przewóz urobku,
- kategorii gruntu III,
- warunkowi przewozu na odległość 5 m.
Nakład robocizny w KNR jest podawany jako wartość na jednostkę (najczęściej r-g na 1 m3).2) Przeliczenie na 20 m3
Gdy nakład jednostkowy wynosi 2,3684 r-g/1 m3 (wynikający z tablicy dla tego wariantu), całkowitą liczbę roboczogodzin oblicza się mnożąc:
2,3684 r-g/m3 × 20 m3 = 47,368 r-g.
Dlaczego pozostałe odpowiedzi są błędne?
- 23,684 r-g to typowy rezultat użycia połowy nakładu (np. nieuwzględnienie części czynności albo błędne przyjęcie 10 m3 zamiast 20 m3).
- 94,736 r-g odpowiada mniej więcej dwukrotności prawidłowego wyniku; to częsta konsekwencja pomylenia mnożenia i dodawania lub przyjęcia podwójnego nakładu (np. dla innej odległości/warunków).
- 118,42 r-g sugeruje przeliczenie z dodatkowym błędem skali (np. doliczenie nieadekwatnych narzutów lub użycie niewłaściwego wiersza tablicy).
Wskazówka egzaminacyjna: zawsze sprawdzaj, czy w tablicy odczytujesz nakład dla tej samej kategorii gruntu i tej samej odległości przewozu, a potem wykonuj proste mnożenie przez ilość w m3. Najwięcej błędów wynika nie z rachunków, lecz z wyboru niewłaściwego wariantu w KNR.
