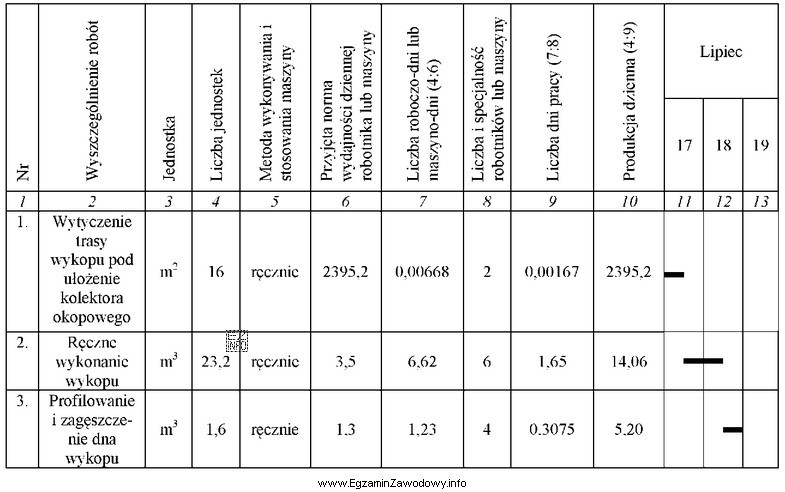

W tego typu zadaniach nie wykonuje się obliczeń – kluczowa jest poprawna interpretacja harmonogramu robót. Harmonogram (tabelaryczny lub w formie wykresu) przypisuje do konkretnych dni:
- rodzaj czynności (np. "ręczny wykop"),
- termin realizacji (konkretna data),
- zasoby, czyli m.in. liczbę robotników lub skład brygady.
Aby odpowiedzieć poprawnie, trzeba wykonać trzy kroki:
- Odszukać w harmonogramie pozycję dotyczącą ręcznego wykopu (właściwy wiersz/element).
- Odnaleźć kolumnę lub oznaczenie dnia 17 lipca.
- Odczytać liczbę pracowników przypisaną do tej czynności w tym dniu.
W harmonogramie dla dnia 17 lipca przy ręcznym wykopie wskazano obsadę 6 robotników, więc taka jest liczebność brygady.
Dlaczego pozostałe odpowiedzi są błędne? W praktyce wynikają najczęściej z pomyłek w odczycie: wartość "4" lub "2" może dotyczyć innego dnia albo innej czynności, a "8" może pochodzić z innego etapu robót lub zsumowania zasobów, którego zadanie nie wymaga. Pytanie dotyczy wyłącznie jednego dnia i jednej czynności, więc należy podać dokładnie tę liczbę, która stoi w harmonogramie na ich przecięciu.
Wskazówka egzaminacyjna: po odczycie liczby zawsze sprawdź jeszcze raz, czy nie przesunąłeś wzroku o jedną kolumnę (data) lub wiersz (czynność) – to najczęstsza przyczyna błędów.
