Harmonogram budowy (często w formie wykresu Gantta) pokazuje kolejność i czas trwania robót na osi czasu. Każdy etap prac jest przedstawiony jako pasek lub zamalowane pola odpowiadające kolejnym jednostkom czasu (np. tygodniom).
W tym zadaniu trzeba określić łączny czas trwania robót związanych z wymurowaniem:
- ścian fundamentowych,
- ścian parteru.

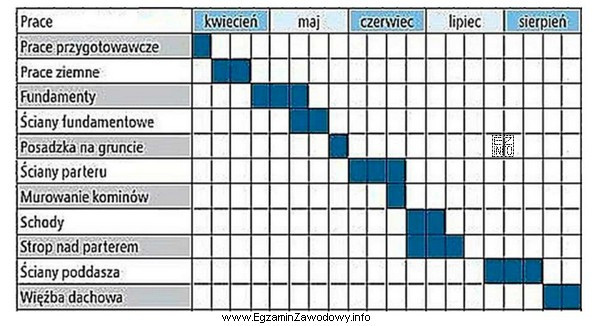

Z harmonogramu odczytujemy liczbę zamalowanych pól dla każdego z tych wierszy:
- Ściany fundamentowe: 2 kratki, czyli 2 tygodnie.
- Ściany parteru: 3 kratki, czyli 3 tygodnie.
Ponieważ pytanie dotyczy czasu trwania robót związanych z wykonaniem obu elementów, a etapy te są realizowane w typowej kolejności (najpierw fundamenty, potem parter), należy je dodać:
2 tygodnie + 3 tygodnie = 5 tygodni.
Dlaczego pozostałe odpowiedzi są błędne?
- 4 tygodnie – to wynik pominięcia jednego tygodnia albo błędnego zliczenia kratek (np. nieuwzględnienie całego paska jednego etapu).
- 2 tygodnie – to typowy błąd polegający na odczytaniu tylko ścian fundamentowych i zignorowaniu ścian parteru, mimo że pytanie dotyczy obu.
- 8 tygodni – to przeszacowanie wynikające zwykle z pomylenia skali (np. interpretacja większych odcinków jako tygodni) albo doliczenia innych robót nieobjętych pytaniem.
Wskazówka egzaminacyjna: zawsze podkreśl w treści zadania, czy pytanie dotyczy jednego etapu, czy sumy kilku etapów, i dopiero wtedy zliczaj pola zgodnie ze skalą harmonogramu.
