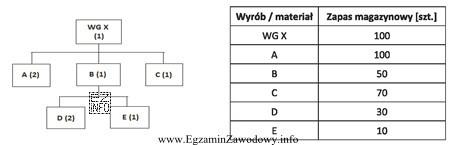

W MRP kluczowe jest rozróżnienie między zapotrzebowaniem brutto (ile łącznie potrzeba do wytworzenia) a zapotrzebowaniem netto (ile trzeba faktycznie zapewnić/zakupić po uwzględnieniu zapasów). W tym zadaniu należy policzyć zapotrzebowanie netto, więc na każdym poziomie struktury wyrobu odejmujemy dostępny stan magazynowy.
Krok 1: wyrób finalny WG X
Najpierw porównujemy zamówienie na 200 szt. z zapasem WG X. Jeśli w magazynie jest 100 szt. WG X, to do wytworzenia pozostaje 100 szt. (czyli tylko tyle musi "zejść" w dół struktury BOM).
Krok 2: podzespół B
Zgodnie ze strukturą wyrobu, 1 szt. WG X wymaga 1 szt. B, więc dla 100 szt. WG X potrzeba 100 szt. B (brutto). Następnie odejmujemy zapas B (50 szt.), więc do wyprodukowania pozostaje 50 szt. B.
Krok 3: materiały D i E
Zgodnie ze strukturą, 1 szt. B wymaga 2 szt. D i 1 szt. E. Dla 50 szt. B oznacza to potrzebę brutto: D = 50 × 2 = 100 szt., E = 50 × 1 = 50 szt. Teraz przechodzimy do netto, odejmując zapasy materiałów: D ma zapas 30 szt., więc do zapewnienia pozostaje 70 szt.; E ma zapas 10 szt., więc do zapewnienia pozostaje 40 szt.
Dlaczego pozostałe odpowiedzi są błędne?
- Odpowiedź z wartościami "materiał D: 400 szt., materiał E: 200 szt." odpowiada typowemu liczeniu brutto z pominięciem stanów magazynowych (lub bez wykonania kroków netto). To nie spełnia warunku "zapotrzebowanie netto".
- Odpowiedź "materiał D: 150 szt., materiał E: 150 szt." wskazuje na pomylenie krotności i/lub poziomów BOM (np. błędne założenie, że E występuje w większej liczbie albo że B nie ma zapasu).
- Odpowiedź "materiał D: 100 szt., materiał E: 50 szt." jest zgodna z potrzebą brutto na poziomie D i E po wyznaczeniu 50 szt. B, ale nadal pomija odjęcie zapasów D i E, więc nie jest netto.
Wskazówka egzaminacyjna: jeśli w treści występuje "tabela zapasów" i pytanie dotyczy "do realizacji zamówienia", to najczęściej chodzi o netto. Zawsze odejmuj zapas na każdym poziomie, zanim zejdziesz poziom niżej.
