KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2014

PYTANIE NR 13.
Na podstawie tablicy 0111 oblicz, ile roboczogodzin potrzeba na wykonanie podbudowy o grubości 15 cm i powierzchni 1000 m2, z gruntu stabilizowanego cementem, wykonanej sprzętem rolniczym.

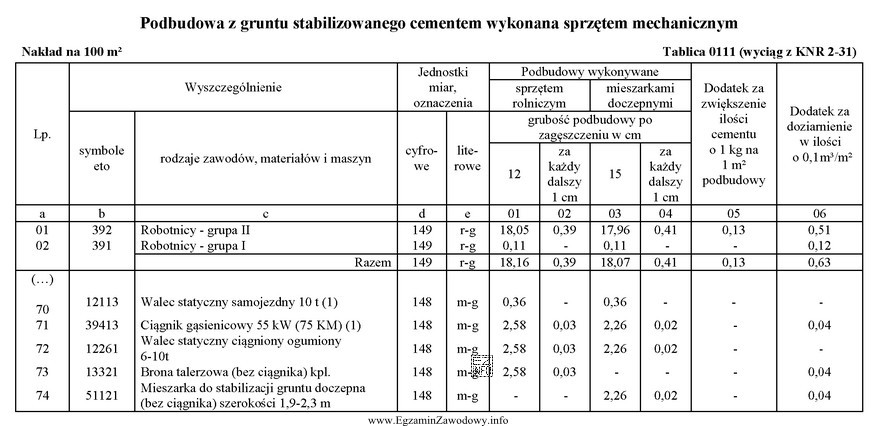

Ilustracja przedstawia tabelę związaną z obliczeniami dotyczącymi roboczogodzin potrzebnych do wykonania podbudowy z gruntu
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
W tablicy 0111 dla wykonania sprzętem rolniczym przyjęto bazę dla 12 cm: 18,16 r-g/100 m² oraz dodatek 0,39 r-g/100 m² za każdy dalszy 1 cm. Dla 15 cm dopłata dotyczy 3 cm, więc: 18,16 + 3×0,39 = 19,33 r-g/100 m². Dla 1000 m² (10×100 m²) daje to 193,30 r-g.

Pełne wyjaśnienie:

W zadaniu trzeba skorzystać z danych z tablicy 0111 dotyczącej podbudowy z gruntu stabilizowanego cementem wykonywanej sprzętem rolniczym. Kluczowe są dwie informacje: (1) nakład robocizny podany jest w r-g na 100 m², (2) dla sprzętu rolniczego tablica rozróżnia grubość bazową 12 cm oraz dopłatę za każdy dalszy 1 cm.

Dla grubości 12 cm nakład wynosi 18,16 r-g/100 m². Warstwa ma mieć 15 cm, czyli jest o 3 cm grubsza od wartości bazowej. Dopłata wynosi 0,39 r-g/100 m² za 1 cm, więc dla 3 cm: 3 × 0,39 = 1,17 r-g/100 m².

Sumujemy nakład bazowy i dopłatę: 18,16 + 1,17 = 19,33 r-g/100 m². Następnie przeliczamy na powierzchnię 1000 m². Ponieważ 1000 m² to 10 jednostek po 100 m², wynik wynosi: 19,33 × 10 = 193,30 r-g.

Dlaczego pozostałe wyniki są błędne?

  • 181,60 odpowiada pomnożeniu samej wartości bazowej 18,16 przez 10, czyli pominięciu dopłaty za dodatkowe 3 cm grubości.
  • 180,70 zwykle wynika z odczytu wartości z niewłaściwej kolumny lub błędnego zaokrąglenia/operacji na dopłacie; nie uwzględnia poprawnie relacji 12 cm + "za każdy dalszy 1 cm".
  • 199,30 wskazuje na przeszacowanie (np. doliczenie zbyt dużej liczby centymetrów albo błędne przeliczenie jednostek 100 m² → 1000 m²).

Wskazówka egzaminacyjna: zawsze sprawdź w nagłówku tablicy, dla jakiej metody (sprzęt rolniczy vs mieszarki doczepne) odczytujesz dane i w jakiej jednostce obmiaru podano nakład (tu: na 100 m²). Dopiero potem wykonuj mnożenia.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
r-g to roboczogodzina, czyli 1 godzina pracy 1 pracownika. Jeśli tablica podaje np. 19,33 r-g/100 m², to znaczy, że wykonanie 100 m² wymaga łącznie 19,33 godzin pracy ludzi (nie czasu kalendarzowego).
Zapis "za każdy dalszy 1 cm" oznacza dodatkowy nakład doliczany za grubość większą od bazowej. Liczysz różnicę grubości (np. 15 cm − 12 cm = 3 cm) i mnożysz ją przez wartość dodatku, a potem dodajesz do nakładu bazowego.
To prosta proporcja: 1000 m² = 10 × 100 m². Najpierw oblicz nakład na 100 m², a potem pomnóż przez 10. Typowa pułapka to pomnożenie "za 1 cm" bez wcześniejszego zsumowania z bazą.
Ponieważ pytanie wymaga wariantu wykonania sprzętem rolniczym. W tablicach nakłady zależą od technologii i sprzętu, więc wartości dla mieszarek doczepnych odnoszą się do innej organizacji robót i nie są zamienne z kolumną dla sprzętu rolniczego.
Potrzebujesz: nakładu bazowego dla 12 cm oraz dodatku za każdy dalszy 1 cm (dla metody "sprzęt rolniczy"), a także informacji, że nakład jest liczony na 100 m². Reszta tabeli (np. sprzęt) nie jest potrzebna do samej robocizny.
Najczęstsze pomyłki to: pominięcie dopłaty za dodatkowe centymetry, pomylenie kolumn (inna metoda wykonania), oraz błędne skalowanie (zapomnienie, że wartości są na 100 m²). Warto zawsze wypisać jednostki przy każdym kroku.
Nie musi. 193,30 r-g to suma pracy wszystkich pracowników. Czas trwania zależy od liczby osób w brygadzie, np. 4 osoby wykonają 193,30 r-g w ok. 48,33 godzin pracy brygady (przy założeniu stałej wydajności i braku przestojów).
Stosuje się go, gdy trzeba poprawić nośność i parametry gruntu w warstwach konstrukcyjnych nawierzchni. Stabilizacja cementem polega na wymieszaniu gruntu z cementem i wodą oraz zagęszczeniu, tworząc bardziej jednorodną i wytrzymałą warstwę podbudowy.
Sprawdź nagłówek kolumn: tablica zwykle podaje konkretną grubość (np. 12 cm) oraz dopłatę. Jeśli Twoja grubość jest większa, licz różnicę w cm. Jeśli jest mniejsza, sama dopłata nie pomoże — potrzebna jest właściwa pozycja lub inna tablica.
Ćwicz schemat: 1) odczyt kolumny metody, 2) ustalenie jednostki obmiaru, 3) baza + dopłata, 4) przeliczenie na powierzchnię. Trenuj na kilku grubościach i zapisuj jednostki, bo to najszybciej eliminuje typowe błędy.
info

Około 28% zdających odpowiada poprawnie na to pytanie. bardzo trudne

Specjaliści zwracają uwagę: "Dla 1000 m² (10×100 m²) daje to 193,30 r-g."

Źródła:

  • KNR 2-31 "Nawierzchnie drogowe i uliczne" (Katalog Nakładów Rzeczowych), tablica 0111: "Podbudowa z gruntu stabilizowanego cementem…", kolumny dla sprzętu rolniczego (12 cm oraz "za każdy dalszy 1 cm").

Materiały:

  • Katalog nakładów rzeczowych dla robót drogowych (rozdziały dotyczące podbudów stabilizowanych)
  • Podręczniki z kosztorysowania robót budowlanych (normowanie i obmiar robót)
  • Materiały dydaktyczne z technologii robót drogowych: stabilizacja cementem, zagęszczanie

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
