KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2014

PYTANIE NR 14.
Na podstawie tablicy 0403 ustal, ile roboczogodzin potrzeba na ustawienie wystających krawężników betonowych o wymiarach 20 x 30 cm, na podsypce cementowo-piaskowej, na odcinku o długości 200 m.

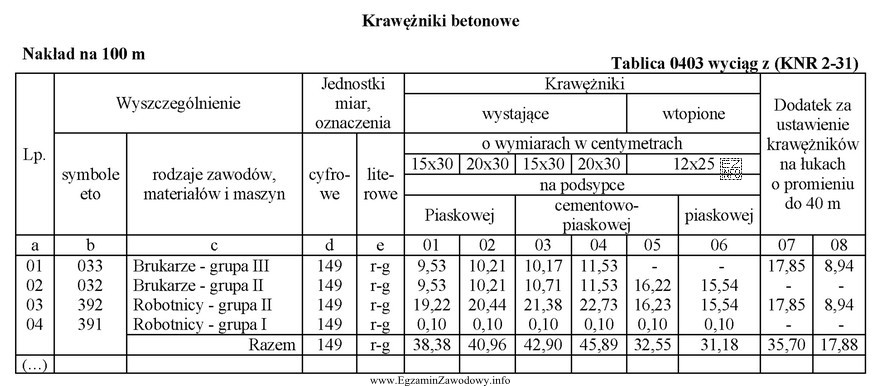

Ilustracja przedstawia tabelę związaną z kosztorysowaniem robót budowlanych, szczególnie dotyczących ustawiania krawężników
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Z tablicy 0403 (KNR 2-31) dla krawężników betonowych wystających 20×30 cm na podsypce cementowo‑piaskowej odczytuje się nakład "Razem" 45,89 r-g na 100 m.
Aby policzyć 200 m, stosuje się proporcję: 45,89 × (200/100) = 45,89 × 2 = 91,78 r-g.

Pełne wyjaśnienie:

W zadaniu należy wykonać typową czynność kosztorysową: odczytać nakład robocizny z KNR i przeskalować go do rzeczywistej ilości robót.

1) Dobór właściwej pozycji w tablicy
Tablica 0403 (KNR 2-31) dotyczy krawężników betonowych i podaje "Nakład na 100 m". Żeby wybrać poprawną wartość, trzeba jednocześnie spełnić trzy warunki z treści:

  • rodzaj: krawężniki wystające (nie wtopione),
  • wymiary: 20 × 30 cm,
  • podsypka: cementowo‑piaskowa (nie piaskowa).

Dla takiego wariantu w tabeli wskazana jest kolumna odpowiadająca temu zestawowi parametrów, a w wierszu "Razem" odczytujemy 45,89 r-g/100 m.

2) Skalowanie na 200 m
W KNR wartości są często podane dla jednostki obmiaru (tu: 100 m). Dla innej długości stosuje się proporcję:

nakład dla odcinka = nakład z tablicy × (długość odcinka / 100 m)

Podstawienie danych:

  • długość odcinka: 200 m,
  • nakład z tablicy: 45,89 r-g/100 m.

Obliczenie:

45,89 × (200/100) = 45,89 × 2 = 91,78 r-g

Dlaczego pozostałe wyniki są błędne?
Wartości typu 81,92; 85,80; 76,76 zwykle wynikają z jednego z typowych błędów: odczytania nakładu z innej kolumny (np. inny wymiar krawężnika lub podsypka piaskowa), pomylenia wariantu "wtopione" z "wystające" albo nieprawidłowego przeskalowania (np. użycia niewłaściwego mnożnika zamiast 2).

Wskazówka egzaminacyjna: najpierw podkreśl w treści trzy parametry (rodzaj, wymiar, podsypka), dopiero potem szukaj kolumny w tabeli. Na końcu zawsze sprawdź, czy jednostka w tablicy to 100 m i czy mnożnik skali jest poprawny.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
"r-g" to roboczogodzina, czyli 1 godzina pracy 1 pracownika. W KNR podaje się zwykle liczbę r-g potrzebną na wykonanie jednostki obmiaru (np. 100 m krawężnika). Dzięki temu możesz obliczyć łączną pracochłonność i zaplanować czas oraz koszty robocizny.
Najpierw wypisz parametry z treści: wystające/wtopione, wymiary (np. 20×30), oraz rodzaj podsypki (piaskowa lub cementowo‑piaskowa). Dopiero potem dopasuj je do nagłówków w tabeli. Unikniesz błędu polegającego na odczycie "prawie właściwej" kolumny.
Stosuje się prostą proporcję: nakład dla odcinka = nakład z tablicy × (długość/100 m). Dla 200 m mnożysz przez 2. Warto zawsze dopisać ułamek (200/100), bo to minimalizuje ryzyko pomylenia mnożenia z dzieleniem.
Różne podsypki oznaczają inną technologię i pracochłonność. Podsypka cementowo‑piaskowa wymaga zwykle dokładniejszego przygotowania mieszanki i wbudowania, co w normach KNR przekłada się na większą liczbę roboczogodzin w porównaniu do podsypki piaskowej (dla tego samego typu krawężnika).
Wiersz "Razem" to suma nakładów robocizny dla wszystkich ujętych w tabeli grup pracowników (np. brukarze, robotnicy). Do obliczenia łącznej pracochłonności zadania w kosztorysie najczęściej korzysta się właśnie z "Razem", a nie z wartości cząstkowych dla poszczególnych zawodów.
Najczęstsze pomyłki to: wybór kolumny dla innych wymiarów (15×30 zamiast 20×30), pominięcie rodzaju podsypki, odczyt wariantu wtopione zamiast wystające, oraz zła skala (np. dzielenie przez 2 albo użycie 0,2 zamiast 2). Pomaga podkreślanie parametrów w treści.
W typowych zadaniach egzaminacyjnych z KNR przyjmuje się zależność liniową: jeśli nakład podano na 100 m, to na 200 m jest to 2× tyle. W praktyce mogą wystąpić odchylenia (organizacja robót, dojścia, przerwy), ale w obliczeniach normowych do kosztorysu stosuje się proporcję.
Sprawdź nagłówek tablicy. Jeśli widzisz zapis typu "Nakład na 100 m", to wszystkie wartości odnoszą się do 100 metrów robót. Wtedy przy długości L stosujesz mnożnik L/100. Ten krok jest kluczowy, bo pomylenie jednostki obmiaru daje wynik zaniżony lub zawyżony nawet 100 razy.
Najpierw odczytaj wartość "Razem" w r-g/100 m, a potem policz mnożnik skali: długość/100. Dla 200 m jest to 2, więc wystarczy mnożenie przez 2. Na końcu dopisz jednostkę r-g. Taka sekwencja minimalizuje błędy rachunkowe i pomyłki w jednostkach.
W zadaniach egzaminacyjnych przyjmuje się wartości dokładnie jak w KNR i skaluje proporcją. W praktyce kosztorysowej nakłady KNR mogą być podstawą do kalkulacji, ale mogą też być korygowane (np. warunki lokalne, technologia, sprzęt). Na egzaminie kluczowy jest poprawny odczyt z tablicy i obmiar.
