KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2022 (test 2)

PYTANIE NR 28.
Na podstawie tablicy dobierz skład brygady roboczej do wykonania dwóch warstw izolacji przeciwwilgociowej na lepiku na zimno posadzki o powierzchni 50 m2 w ciągu jednego ośmiogodzinnego dnia pracy.

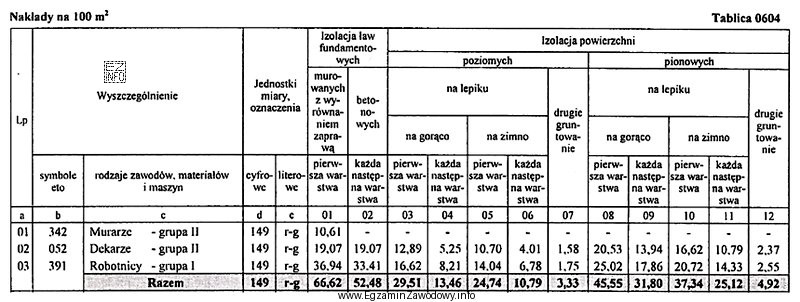

Ilustracja przedstawia tabelę z danymi dotyczącymi nakładów pracy na wykonanie izolacji przeciwwilgociowej w budownictwie.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Dobór brygady wykonuje się z nakładów KNR na 100 m²: dla 2 warstw na lepiku na zimno sumuje się nakład na pierwszą i następną warstwę, przelicza na 50 m² i dzieli przez 8 h pracy. Otrzymane osoby zaokrągla się w górę: wychodzi 1 dekarz i 2 robotników.

Pełne wyjaśnienie:

W zadaniu trzeba dobrać skład brygady tak, aby wykonać dwie warstwy izolacji przeciwwilgociowej na lepiku na zimno na posadzce o powierzchni 50 m2 w ciągu jednego dnia (8 h). Kluczowe jest poprawne odczytanie danych z Tablicy 0604 dla izolacji powierzchni poziomych na lepiku na zimno.

Z tablicy (nakłady na 100 m2):
– dekarze: 10,70 r-g (pierwsza warstwa) oraz 4,01 r-g (każda następna warstwa),
– robotnicy: 14,04 r-g (pierwsza warstwa) oraz 6,78 r-g (każda następna warstwa).

Dla dwóch warstw na 100 m2 sumujemy nakłady:
dekarze: 10,70 + 4,01 = 14,71 r-g,
robotnicy: 14,04 + 6,78 = 20,82 r-g.

Następnie przeliczamy na 50 m2 (czyli połowę 100 m2):
dekarze: 14,71 × 0,5 = 7,36 r-g,
robotnicy: 20,82 × 0,5 = 10,41 r-g.

Teraz dobieramy liczbę osób na 8-godzinny dzień pracy. Jedna osoba ma 8 r-g w ciągu zmiany, więc:
– 7,36 r-g dekarzy mieści się w 8 r-g → wystarczy 1 dekarz,
– 10,41 r-g robotników nie mieści się w 8 r-g → jedna osoba nie wystarczy, trzeba zaokrąglić w górę do 2 robotników.

Dlatego poprawna jest odpowiedź "1 dekarz i 2 robotników."

Pozostałe propozycje są błędne, bo:
– warianty z 2 lub 3 dekarzami przeszacowują liczbę specjalistów w stosunku do nakładu 7,36 r-g (1 osoba wystarcza),
– warianty z 1 robotnikiem nie zapewniają wykonania 10,41 r-g w 8 godzin, co prowadziłoby do niewykonania zadania w terminie,
– warianty z nadmiarem obu grup zwiększają koszty i nie wynikają z normatywu.

Egzaminacyjna wskazówka: zawsze sprawdzaj, czy liczysz wszystkie warstwy, czy dobrze przeliczasz na faktyczną powierzchnię oraz czy końcowy wynik (liczba osób) jest zaokrąglony w górę.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Nakłady r-g (roboczogodziny) w KNR określają, ile pracy ludzi potrzeba na wykonanie robót dla jednostki (np. 100 m2). Służą do kosztorysowania robocizny i do planowania organizacji robót, np. doboru liczby pracowników na jedną zmianę.
Najpierw odczytaj nakład na 100 m2, a potem przemnóż przez 0,5 (bo 50 m2 to połowa 100 m2). Ten sam przelicznik stosuje się osobno dla każdej grupy zawodowej, np. dekarzy i robotników.
Dla dwóch warstw sumujesz nakład z kolumny "pierwsza warstwa" oraz z kolumny "każda następna warstwa". To ważne, bo druga warstwa ma zwykle inny nakład niż pierwsza. Dopiero sumę przeliczasz na faktyczną powierzchnię.
Bo planujesz zasoby w czasie dyskretnym: jedna osoba może przepracować maksymalnie 8 r-g w ciągu zmiany. Jeśli z obliczeń wychodzi np. 1,3 osoby, to 1 osoba nie wykona pracy w terminie, więc musisz przyjąć 2 osoby.
Najczęstsze pomyłki to: wybór niewłaściwej części tabeli (pionowe zamiast poziomych), pomylenie metody (na gorąco zamiast na zimno) oraz odczyt nakładu tylko dla pierwszej warstwy mimo wymogu dwóch warstw. Pomaga sprawdzanie nagłówków kolumn.
W organizacji robót izolacyjnych posadzka jest traktowana jako powierzchnia pozioma. Dlatego do obliczeń dobiera się kolumnę dotyczącą izolacji powierzchni poziomych (a nie pionowych), a następnie właściwą metodę wykonania, np. na lepiku na zimno.
Porównaj nakład w r-g z czasem pracy jednej osoby w zmianie. Jeśli nakład jest mniejszy lub równy 8 r-g, jedna osoba powinna wystarczyć. Jeśli jest większy niż 8 r-g, dzielisz nakład przez 8 i wynik zaokrąglasz w górę do pełnych osób.
Dekarze są traktowani jako pracownicy wykonujący zasadniczą część robót izolacyjnych, a robotnicy jako pomoc przy przygotowaniu podłoża, podawaniu materiałów i czynnościach pomocniczych. KNR rozdziela nakłady na grupy zawodowe, co ułatwia planowanie brygady.
Lepik na zimno stosuje się, gdy technologia przewiduje aplikację bez podgrzewania (w odróżnieniu od lepiku na gorąco). W praktyce wybór zależy od projektu, warunków wykonania i wymagań technologicznych. W zadaniach egzaminacyjnych kluczowe jest dobranie właściwej kolumny w KNR.
Ćwicz schemat: odczyt właściwego wiersza i kolumny w KNR → suma nakładów dla etapów/warstw → przeliczenie na rzeczywistą ilość (np. m2) → podział przez 8 h i zaokrąglenie w górę. Zwracaj uwagę na nagłówki tabel.
info

Około 31% zdających odpowiada poprawnie na to pytanie. bardzo trudne

Eksperci podkreślają: "Dobór brygady wykonuje się z nakładów KNR na 100 m²: dla 2 warstw na lepiku na zimno sumuje się nakład na pierwszą i następną warstwę, przelicza na 50 m² i dzieli przez 8 h pracy."

Źródła:

  • KNR (normatywy nakładów rzeczowych) – Tablica 0604: izolacje przeciwwilgociowe, nakłady na 100 m² (odczyt: izolacja powierzchni poziomych na lepiku na zimno, pierwsza i następna warstwa).
  • Załączona do pytania ilustracja tabeli "Tablica 0604" (nakłady r-g dla dekarzy i robotników; wartości: 10,70; 4,01; 14,04; 6,78) – opis ilustracji w danych zadania.

Materiały:

  • Podręczniki i skrypty do kosztorysowania robót budowlanych (rozdziały: KNR, nakłady rzeczowe, robocizna)
  • Materiały dydaktyczne do kwalifikacji BUD.14 z ćwiczeniami z doboru brygad i normowania czasu
  • Zestawy ćwiczeń: przeliczanie nakładów na różne powierzchnie i dobór liczby pracowników na zmianę

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
