KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2020 (test 2)

PYTANIE NR 8.
Na podstawie zamieszczonego harmonogramu robót określ, którą metodą pracy będą wykonywane zaplanowane roboty ziemne.

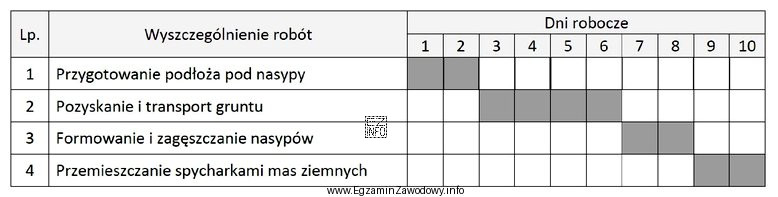

Ilustracja przedstawia harmonogram robót ziemnych w formie tabeli, która jest częścią egzaminu zawodowego dla technika robót
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Metoda kolejnego wykonania oznacza, że zaplanowane roboty są realizowane etapami jeden po drugim, bez równoległego nakładania się tych samych robót w czasie. Jeśli harmonogram pokazuje kolejne, następujące po sobie odcinki robót ziemnych (brak jednoczesności), właściwą odpowiedzią jest "Metodą kolejnego wykonania".

Pełne wyjaśnienie:

W organizacji robót budowlanych sposób pracy można rozpoznać po tym, jak zadania są rozmieszczone na osi czasu w harmonogramie.

"Metodą kolejnego wykonania" wybiera się wtedy, gdy roboty ziemne są ujęte jako kolejne etapy realizowane po sobie (np. odcinek 1, potem odcinek 2 itd.), a na harmonogramie widać, że czas trwania robót dla kolejnych etapów nie zachodzi na siebie. Kluczową cechą jest brak równoczesności wykonywania tej samej grupy robót na wielu frontach.

Dlaczego pozostałe odpowiedzi nie pasują do takiego układu harmonogramu?

  • "Metodą równoczesnego wykonania" oznacza prowadzenie robót w tym samym czasie na różnych odcinkach lub wykonywanie kilku zadań równolegle. W harmonogramie widoczne byłyby nakładające się przedziały czasowe dla robót ziemnych.
  • "Metodą pracy równomiernej" wiąże się z dążeniem do możliwie stałego, wyrównanego obciążenia zasobów w czasie (np. podobne nakłady brygad/sprzętu w kolejnych okresach). Sama sekwencja bez oceny obciążenia zasobów nie przesądza o "równomiernej" metodzie.
  • "Metodą pracy potokowej" (potok, rytm) charakteryzuje się tym, że brygady lub zestawy sprzętu przechodzą z jednego frontu na następny w stałym takcie, a na harmonogramie pojawia się typowy "schodkowy" układ przesunięć w czasie. Gdy harmonogram pokazuje tylko proste następstwo bez cech rytmu i przesuwania potoków, nie jest to metoda potokowa.

Wskazówka egzaminacyjna: najpierw sprawdź, czy roboty ziemne zachodzą na siebie w czasie (to od razu rozróżnia kolejność vs równoczesność). Dopiero potem oceniaj, czy widać rytm i przesuwanie brygad (potok) oraz czy wykres sugeruje wyrównane obciążenie (równomierność).

Dodatkowe pytania

Dodatkowe pytania (FAQ):
To sposób organizacji, w którym ten sam rodzaj robót (np. ziemne) jest wykonywany etapami jeden po drugim. Na harmonogramie widać wtedy brak nakładania się czasów tych robót dla kolejnych odcinków lub etapów.
Równoczesność rozpoznasz po nakładaniu się przedziałów czasu dla robót (dwa lub więcej zadań trwa w tym samym okresie). Jeśli roboty ziemne są wpisane w te same dni/tygodnie na różnych odcinkach, to wskazuje na wykonanie równoczesne.
Potok wymaga nie tylko kolejności, ale też rytmu i przesuwania brygad/frontów w stałym takcie. Sam fakt, że etap 2 jest po etapie 1, nie dowodzi potoku. W potoku w harmonogramie zwykle widać regularne przesunięcia podobnych zadań.
Najczęściej widać powtarzalne, przesunięte w czasie odcinki zadań oraz podobny takt między etapami. Układ przypomina "schodki": brygada kończy na jednym froncie i po stałym czasie zaczyna na kolejnym. To odróżnia potok od zwykłej metody kolejnej.
Oznacza dążenie do tego, aby obciążenie zasobów (ludzi, sprzętu, transportu) było możliwie wyrównane w czasie. W praktyce unika się skoków zapotrzebowania na brygady. Do rozpoznania często potrzebna jest informacja o zasobach, nie tylko o kolejności zadań.
Typowe błędy to pomijanie osi czasu, nieuwzględnienie nakładania się zadań oraz mylenie "kolejnej" z "potokową". Uczniowie czasem wybierają "potokową", bo brzmi bardziej zaawansowanie, mimo że harmonogram nie pokazuje rytmu i przesuwania brygad.
Najczęściej wtedy, gdy istnieją ograniczenia technologiczne lub organizacyjne: jeden front robót, ograniczony sprzęt, konieczność zakończenia etapu przed rozpoczęciem następnego (np. wykop przed zbrojeniem/ładowaniem). Harmonogram odzwierciedla wtedy pracę etapami bez równoległości.
Niekoniecznie. Równoległe roboty mogą skrócić termin, ale tylko jeśli masz wystarczające zasoby i brak konfliktów frontów (transport, bezpieczeństwo, kolizje). W przeciwnym razie rośnie ryzyko przestojów i utrudnień, a harmonogram może stać się nierealny.
Sprawdź, czy roboty ziemne dla etapów/odcinków nakładają się w czasie. Jeśli nie, to mocny sygnał metody kolejnej. Jeśli widać regularny takt i przesuwanie brygad – to potok. Gdy brakuje danych o zasobach, "równomierna" bywa trudna do potwierdzenia.
Ćwicz na przykładowych harmonogramach: zaznacz nakładanie się zadań, szukaj rytmu (potok) i oceń następstwo etapów (kolejna). Utrwal definicje metod oraz typowe oznaczenia na wykresach. Pomaga też analiza przypadków z robót ziemnych i konstrukcyjnych.
info

Około 41% zdających odpowiada poprawnie na to pytanie. trudne

Eksperci podkreślają: "Metoda kolejnego wykonania oznacza, że zaplanowane roboty są realizowane etapami jeden po drugim, bez równoległego nakładania się tych samych robót w czasie."

Materiały:

  • Podręczniki i skrypty z organizacji i technologii robót budowlanych (działy: harmonogramowanie, metody organizacji robót)
  • Materiały dydaktyczne do kwalifikacji BUD.14 dotyczące planowania i kontroli robót
  • Przykładowe harmonogramy robót ziemnych (ćwiczenia z odczytu wykresów czasowych)

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
