KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2022 (test 2)

PYTANIE NR 35.
Oblicz na podstawie tablicy, ile roboczogodzin potrzeba na przygotowanie 10,0 m2 podłoża pod okładziny polegające na oczyszczeniu podłoża, wykonaniu warstwy wyrównawczej z zaprawy oraz dwukrotnym zagruntowaniu powierzchni.

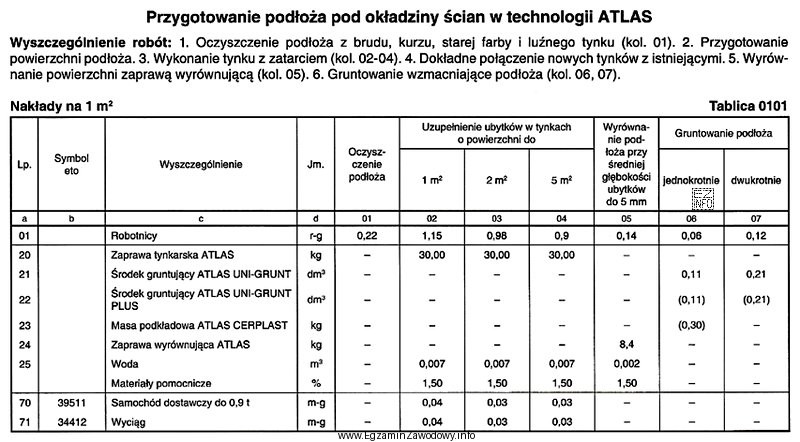

Ilustracja przedstawia tabelę związaną z przygotowaniem podłoża pod okładziny ścian w technologii ATLAS, co jest częścią
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Aby wyznaczyć liczbę roboczogodzin, należy z tablicy odczytać nakłady r-g na 1 m2 dla: oczyszczenia podłoża, wykonania warstwy wyrównawczej z zaprawy oraz gruntowania.
Następnie trzeba uwzględnić, że gruntowanie jest dwukrotne, zsumować nakłady i przemnożyć wynik przez 10,0 m2, otrzymując 4,80 r-g.

Pełne wyjaśnienie:

W tego typu zadaniach kluczowe jest rozpoznanie, że tablica podaje nakład robocizny (r-g) w przeliczeniu na jednostkę obmiaru, najczęściej na 1 m2 przygotowanego podłoża. Ponieważ przygotowanie obejmuje kilka czynności, wynik całkowity jest sumą nakładów jednostkowych dla każdej z nich.

Najpierw odczytuje się z tablicy nakład r-g na 1 m2 dla:

  • oczyszczenia podłoża,
  • wykonania warstwy wyrównawczej z zaprawy,
  • gruntowania powierzchni.

Następnie należy zwrócić uwagę na zapis "dwukrotnym zagruntowaniu". To oznacza, że nakład robocizny dla gruntowania trzeba policzyć dwa razy (czyli podwoić wartość jednostkową z tablicy dla gruntowania).

Kolejny krok to sumowanie: dodaje się nakład na oczyszczenie + nakład na warstwę wyrównawczą + (2 × nakład na gruntowanie). Otrzymany wynik jest nadal wartością na 1 m2.

Na końcu wykonuje się przeliczenie na 10,0 m2, czyli mnoży się sumaryczny nakład jednostkowy przez 10. To daje liczbę roboczogodzin potrzebną na całość robót. W tym zadaniu takim wynikiem jest 4,80 r-g.

Dlaczego pozostałe propozycje są nieprawidłowe?

  • Wartości rzędu 0,48 r-g lub 0,42 r-g zwykle odpowiadają sytuacji, gdy ktoś pozostaje na poziomie nakładu jednostkowego (na 1 m2) albo błędnie przesuwa przecinek przy mnożeniu przez 10.
  • Wynik 4,20 r-g jest typowy dla pominięcia jednej składowej (najczęściej drugiego gruntowania) albo błędnego odczytu jednej pozycji w tablicy.

Wskazówka egzaminacyjna: zawsze podkreśl w treści czynności, które są powtórzone (np. "dwukrotnie") i sprawdź na końcu, czy jednostka wyniku jest logiczna dla podanej powierzchni.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Odczytaj z tablicy nakład robocizny na jednostkę (najczęściej r-g na 1 m²) dla każdej wymaganej czynności, zsumuj je, uwzględnij powtórzenia (np. 2× gruntowanie), a potem przemnoż przez wielkość obmiaru (np. 10,0 m²). Wynik to łączna liczba r-g.
Ponieważ w treści podano "dwukrotne zagruntowanie". Tablica zwykle podaje nakład na jednokrotne wykonanie czynności na 1 m², więc aby policzyć dwa przejścia, trzeba zastosować mnożnik 2. Pominięcie tego kroku zaniża wynik.
r-g to roboczogodzina, czyli jednostka nakładu pracy ludzkiej. 1 r-g oznacza 1 godzinę pracy 1 pracownika. W zadaniach z tablicami norm r-g pozwala określić pracochłonność robót i później planować zasoby lub koszty robocizny.
Najczęściej obejmuje to oczyszczenie podłoża, ewentualne wyrównanie (np. zaprawą) oraz gruntowanie poprawiające przyczepność i ograniczające chłonność. W konkretnym zadaniu trzeba trzymać się dokładnie czynności wymienionych w treści, bo tylko one mają być ujęte w obliczeniu.
Zawsze sprawdź nagłówek tablicy lub opis jednostki: jeśli jest "na 1 m²", to po zsumowaniu nakładów jednostkowych musisz pomnożyć przez liczbę m². Pomocne jest zapisanie pośredniego wyniku z jednostką "r-g/m²", a dopiero potem przeliczenie na "r-g".
Takie liczby często wynikają z błędu polegającego na pozostaniu przy nakładzie jednostkowym (na 1 m²) albo z pomyłki w mnożeniu przez 10 (np. przesunięcie przecinka). W zadaniu na 10,0 m² wynik końcowy powinien być wyraźnie większy niż typowy nakład jednostkowy.
Wykonaj kontrolę sensowności: jeśli liczymy kilka czynności na 10 m², to wynik zwykle nie będzie ułamkiem mniejszym niż 1 r-g. Sprawdź też, czy uwzględniłeś wszystkie elementy (oczyszczenie, wyrównanie, 2× gruntowanie) i czy nie pominąłeś mnożenia przez obmiar.
Gdy podłoże ma nierówności lub ubytki i trzeba uzyskać odpowiednią równość oraz nośność pod okładzinę. W praktyce wpływa to na pracochłonność robót przygotowawczych, bo dochodzi dodatkowa czynność technologiczna, która w tablicach norm ma własny nakład r-g.
Najczęstsze są: pominięcie jednej czynności, błędne podwojenie nie tej pozycji co trzeba, dodanie wartości z niewłaściwego wiersza/kolumny oraz pomylenie jednostek (m² vs inna jednostka). Pomaga wypisanie działań w kolejności i dopiero potem podstawianie wartości z tablicy.
Nie. W tym typie zadania wyznaczasz wyłącznie pracochłonność (liczbę roboczogodzin). Stawka robocizny jest potrzebna dopiero przy przeliczaniu na koszt (np. zł/r-g). Na egzaminie najpierw poprawnie policz r-g, a dopiero w innych zadaniach możesz mieć etap wyceny.
info

Statystycznie 38% uczniów zna prawidłową odpowiedź. bardzo trudne

Materiały:

  • Podręczniki i skrypty z kosztorysowania budowlanego (działy: nakłady rzeczowe, robocizna, prace wykończeniowe)
  • Materiały dydaktyczne z technologii robót wykończeniowych (przygotowanie podłoży, gruntowanie, zaprawy wyrównawcze)
  • Zestawy zadań egzaminacyjnych z obliczeń nakładów r-g na podstawie tablic
