W zadaniu trzeba policzyć wyłącznie koszt robocizny (bez materiałów i sprzętu), korzystając z normatywu KNR. Postępowanie jest zawsze takie samo:

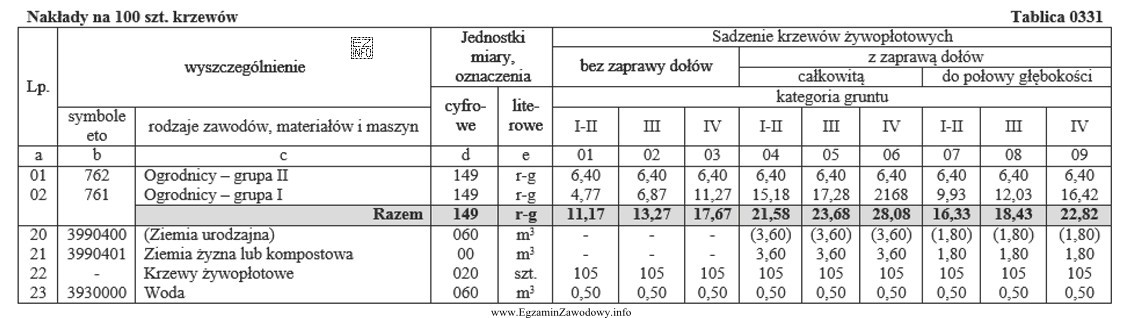

- Krok 1: dobór właściwej normy – w tabeli 0331 KNR 2-21 odszukuje się pozycję odpowiadającą: krzewom żywopłotowym, sadzeniu w rowy, bez zaprawy oraz gruntowi kategorii III. Z tego miejsca odczytuje się nakład robocizny jednostkowej R w roboczogodzinach na jednostkę obmiaru (najczęściej na 1 szt.).
- Krok 2: przeliczenie na ilość robót – nakład jednostkowy (r-g/szt.) mnoży się przez liczbę sadzonych krzewów (150 szt.), uzyskując łączną liczbę roboczogodzin.
- Krok 3: wycena robocizny – łączną liczbę r-g mnoży się przez cenę 1 r-g, czyli 12,00 zł. Otrzymana kwota to poszukiwany koszt robocizny.
Odpowiedź "238,86 zł" jest zgodna z takim algorytmem i z wartościami wynikającymi z przywołanej tabeli KNR.
Pozostałe propozycje wyników są typowe dla konkretnych błędów rachunkowych lub błędów odczytu normy:
- "123,66 zł" może wskazywać na użycie zbyt małego nakładu (np. z innej pozycji lub dla innej jednostki) albo błąd skali przy mnożeniu przez 150 szt.
- "426,24 zł" sugeruje przyjęcie zbyt dużej normy robocizny (np. inna technologia sadzenia, inne warunki gruntowe) albo nieprawidłowe zsumowanie składników, gdy ktoś omyłkowo doliczył elementy nieuwzględniane w pytaniu.
- "331,74 zł" to wynik pośredni, często pojawiający się przy błędnym odczycie kolumny (np. pomylenie "bez zaprawy" z inną kolumną) lub przy zaokrąglaniu na niewłaściwym etapie.
Na egzaminie warto zawsze sprawdzić: jednostkę normy w KNR (na 1 szt. czy na 10/100 szt.), zgodność warunków robót (kategoria gruntu, technologia) oraz to, czy pytanie dotyczy tylko robocizny.
