Najpierw wyznacza się zapotrzebowanie netto na wyrób gotowy, czyli ile drzwi trzeba jeszcze wytworzyć, biorąc pod uwagę realnie dostępny zapas.
Krok 1: stan dostępny do wykorzystania
Z magazynu nie wolno "zjadać" zapasu zabezpieczającego, więc do produkcji można przeznaczyć tylko: 120 szt. − 20 szt. = 100 szt.
Krok 2: liczba brakujących drzwi
Zamówienie opiewa na 840 szt., więc brakuje: 840 − 100 = 740 drzwi.

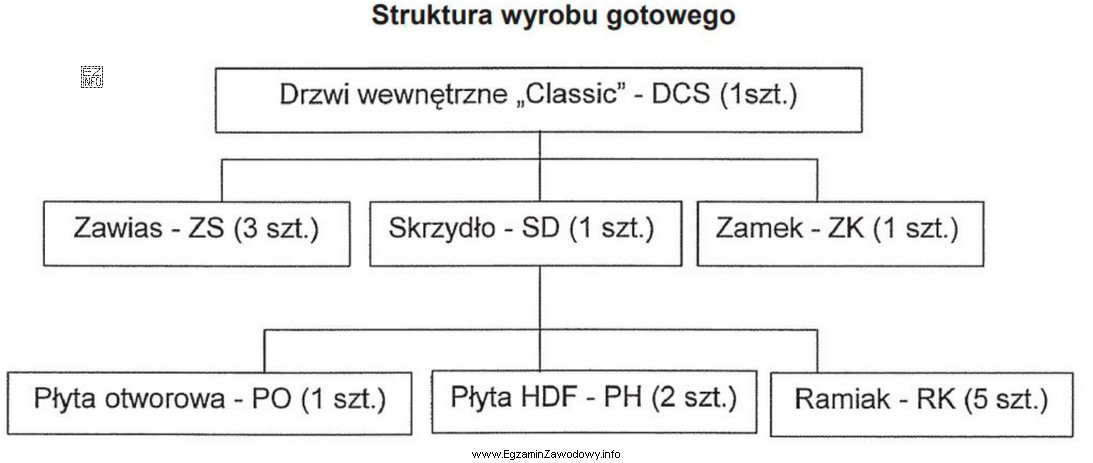

Krok 3: przeliczenie na komponenty wg BOM
Z przedstawionej struktury wyrobu (BOM) wynika, że na 1 drzwi "Classic" (DCS) przypada 3 zawiasy ZS. Zapotrzebowanie na zawiasy do brakujących drzwi wynosi więc: 740 × 3 = 2 220 szt.
Dlaczego pozostałe odpowiedzi są nieprawidłowe?
- 2 160 szt. – odpowiada błędnemu założeniu liczby zawiasów na drzwi lub pominięciu etapu prawidłowego ustalenia liczby brakujących drzwi.
- 740 szt. – to typowy błąd "1:1": przyjęcie, że liczba brakujących drzwi równa się liczbie zawiasów, czyli całkowite pominięcie struktury wyrobu (BOM).
- 2 460 szt. – wynika z nieprawidłowego przeliczenia (np. błędnie przyjętej liczby zawiasów na 1 drzwi albo błędu w bilansie zapasu).
W zadaniach tego typu warto zawsze stosować schemat: stan dostępny (bez zapasu zabezpieczającego) → braki wyrobu → mnożenie przez ilość komponentu z BOM.
