KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2017

PYTANIE NR 21.
W kosztorysie powykonawczym robót drogowych otrzymano następujące wartości kosztów bezpośrednich.Oblicz wartość kosztorysową robót netto (bez VAT), przyjmując
- koszty pośrednie Kp 70% od R, S
- zysk Z 10% od (R + Kp (R), S + Kp (S))

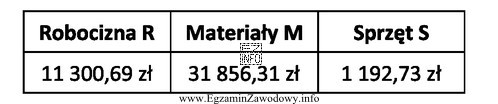

Ilustracja przedstawia tabelę z trzema kolumnami, które zawierają informacje o kosztach związanych z robotami drogowymi.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Wartość kosztorysową netto oblicza się, dodając do kosztów bezpośrednich narzuty: Kp = 70% liczone wyłącznie od robocizny (R) i sprzętu (S), a następnie Z = 10% liczone od sum: (R + Kp(R)) oraz (S + Kp(S)). Po zsumowaniu wszystkich składowych z danych zadania otrzymuje się 55 219,00 zł.

Pełne wyjaśnienie:

Wartość kosztorysowa robót netto (bez VAT) w kosztorysie powykonawczym powstaje przez zsumowanie kosztów bezpośrednich oraz narzutów naliczanych według wskazanych podstaw.

1) Koszty pośrednie Kp
Kp w tym zadaniu wynoszą 70% i są naliczane tylko od R i S. Oznacza to, że najpierw wyodrębniasz z danych wejściowych wartości robocizny (R) i sprzętu (S), a następnie liczysz osobno:
Kp(R) = 0,70 · R
Kp(S) = 0,70 · S

2) Zysk Z
Zysk wynosi 10% i jest naliczany od podstawy podanej w treści: (R + Kp(R), S + Kp(S)). Praktycznie oznacza to policzenie zysku od każdej z tych "gałęzi" i zsumowanie:
Z(R) = 0,10 · (R + Kp(R))
Z(S) = 0,10 · (S + Kp(S))

3) Suma wartości netto
Na końcu sumujesz wszystkie elementy, które wchodzą do wartości kosztorysowej robót netto, zgodnie z danymi zadania (wartości kosztów bezpośrednich są podane w załączonej tabeli/ilustracji):
Wartość netto = (koszty bezpośrednie) + Kp(R) + Kp(S) + Z(R) + Z(S).

Dlaczego pozostałe wyniki są niepoprawne?

  • Wyniki zaniżone zwykle wynikają z pominięcia któregoś narzutu (np. nieuwzględnienia Z od części S albo nieuwzględnienia Kp od S).
  • Częsty błąd to naliczenie Kp lub Z od innej podstawy niż w treści (np. od całych kosztów bezpośrednich albo od samego R+S bez doliczenia Kp do podstawy zysku).
  • Różnice mogą też wynikać z błędu rachunkowego w procentach (70% i 10%) lub z nieprawidłowego zaokrąglania pośrednich kroków.

Przy prawidłowym zastosowaniu podanych podstaw naliczania Kp i Z oraz zsumowaniu składowych z danych zadania otrzymuje się 55 219,00 zł.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Koszty pośrednie (Kp) liczysz jako narzut procentowy od wskazanej podstawy. W tym typie zadań podstawa bywa ograniczona, np. tylko do robocizny (R) i sprzętu (S). Najpierw wyznacz R i S z danych, potem policz Kp(R) i Kp(S) jako procent i dodaj do sumy.
Bo treść zadania precyzuje podstawę naliczania: "Kp 70% od R, S". To oznacza, że Kp dotyczy tylko tych dwóch składowych kosztów bezpośrednich. Liczenie Kp od całej sumy (np. z materiałami) zmienia wynik i jest typowym błędem na egzaminie.
To informacja, że narzut kosztów pośrednich wynosi 70% i jest naliczany wyłącznie od kosztu robocizny (R) oraz kosztu pracy sprzętu (S). W praktyce wykonujesz dwa obliczenia: 0,70·R oraz 0,70·S, a następnie dodajesz je do wartości robót.
Najpierw musisz policzyć Kp dla robocizny i sprzętu. Potem tworzysz dwie podstawy zysku: dla robocizny (R + Kp(R)) i dla sprzętu (S + Kp(S)). Zysk to 10% każdej podstawy, czyli 0,10·(R+Kp(R)) oraz 0,10·(S+Kp(S)), a następnie sumujesz.
To zależy od treści zadania. W tym schemacie zysk jest liczony od podstawy, w której uwzględnia się już koszty pośrednie przypisane do R i S, czyli od (R + Kp(R)) i (S + Kp(S)). Pominięcie Kp w podstawie zysku daje zaniżony wynik.
Najczęściej: (1) liczenie Kp od złej podstawy (np. także od materiałów), (2) liczenie zysku od R+S bez doliczenia Kp do podstawy, (3) pominięcie jednej składowej (np. Kp od S), (4) błędy procentowe i zaokrąglenia w krokach pośrednich.
Porównaj rząd wielkości: jeśli Kp=70% i Z=10%, to narzuty istotnie podnoszą wartość względem samych kosztów bezpośrednich R i S. Gdy wynik jest tylko nieznacznie większy od kosztów bezpośrednich, zwykle oznacza to pominięcie Kp lub błędną podstawę zysku.
W rozliczeniach zazwyczaj podaje się wartość netto (bez VAT) oraz brutto (z VAT). Zadania egzaminacyjne często proszą o netto, aby skupić się na mechanizmie liczenia narzutów kosztorysowych. VAT dolicza się dopiero na końcu, po ustaleniu pełnej wartości netto.
Ćwicz schemat: wyodrębnij R i S, policz Kp zgodnie z podstawą, policz Z zgodnie z podstawą, a na końcu sumuj. Zawsze zapisuj pośrednie kroki (Kp(R), Kp(S), Z(R), Z(S)), bo to ogranicza błędy. Sprawdzaj, czy podstawy są zgodne z treścią zadania.
Potrzebujesz co najmniej wartości robocizny (R) i sprzętu (S), bo od nich liczysz Kp. Jeśli tabela zawiera także inne składniki kosztów bezpośrednich (np. materiały), to zwykle wchodzą one do sumy kosztów bezpośrednich, ale niekoniecznie do podstawy narzutów—decyduje treść zadania.
info

Około 56% zdających odpowiada poprawnie na to pytanie. średnie

Specjaliści zwracają uwagę: "Po zsumowaniu wszystkich składowych z danych zadania otrzymuje się 55 219,00 zł."

Materiały:

  • Podręczniki i skrypty z zakresu kosztorysowania robót budowlanych i drogowych (kalkulacja szczegółowa, narzuty)
  • Materiały dydaktyczne do kwalifikacji dotyczące kosztorysów (przykładowe zadania z Kp i Z)
  • Arkusze kalkulacyjne do ćwiczeń z narzutami i strukturą kosztorysu

Aktualizacja pytania: 31.03.2026
