KWALIFIKACJA BUD14 - WRZESIEŃ 2014

PYTANIE NR 38.

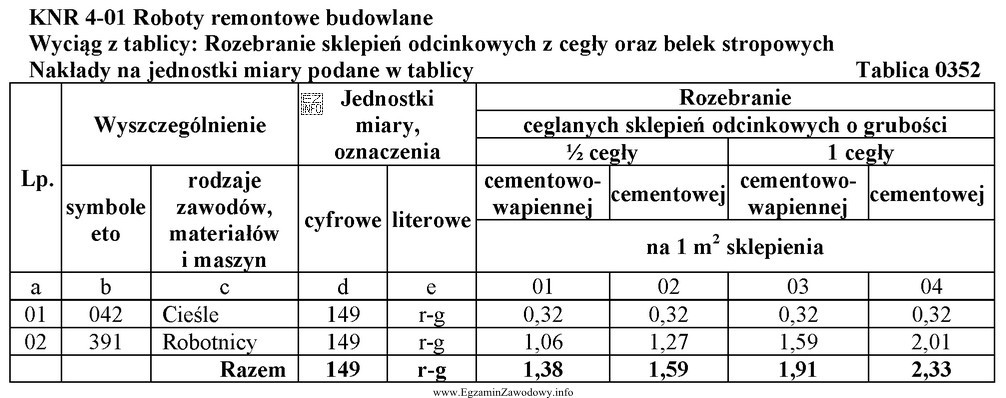

Zaplanowano rozbiórkę 100 m2 sklepienia odcinkowego o grubości 1/2 cegły na zaprawie cementowej. W zespole roboczym będzie jeden cieśla. Na podstawie danych zawartych w przedstawionej tablicy wskaż, ilu robotników należy zatrudnić, aby wykonali roboty w czasie jednego 40-godzinnego tygodnia pracy.
Ilustracja przedstawia tabelę związaną z egzaminem zawodowym dla technika budownictwa, kwalifikacja B33.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Aby wyznaczyć liczbę robotników, trzeba z tablicy odczytać nakład robocizny dla rozbiórki 1 m² sklepienia (1/2 cegły, zaprawa cementowa), pomnożyć przez 100 m² i przeliczyć na 40 godzin pracy w tygodniu. Uwzględnia się też, że w zespole jest już 1 cieśla, więc dobiera się brakującą liczbę osób do terminu.

Pełne wyjaśnienie:

W tym typie zadania nie "zgaduje się" obsady, tylko wylicza ją z danych normatywnych podanych w tablicy (dołączonej do arkusza/ilustracji).

Krok 1: odczyt normy z tablicy.
Wyszukuje się wiersz odpowiadający robocie: rozbiórka sklepienia odcinkowego o grubości 1/2 cegły na zaprawie cementowej. Z tablicy pobiera się nakład robocizny (najczęściej w roboczogodzinach na jednostkę obmiaru, np. na 1 m²).

Krok 2: obliczenie łącznego nakładu.
Odczytaną wartość mnoży się przez obmiar 100 m². Otrzymuje się całkowitą liczbę roboczogodzin potrzebnych do wykonania rozbiórki.

Krok 3: przeliczenie na możliwości tygodniowe.
Jedna osoba w 40-godzinnym tygodniu pracy zapewnia 40 roboczogodzin. Dzieli się więc łączny nakład przez 40, aby uzyskać liczbę osób potrzebnych do wykonania zadania w tydzień.

Krok 4: uwzględnienie składu zespołu.
W treści podano, że w zespole będzie już jeden cieśla. Oznacza to, że część obsady jest "zapewniona" i przy doborze zatrudnienia trzeba brać pod uwagę wymaganą łączną liczebność brygady wynikającą z obliczeń oraz to, że jeden pracownik jest już wliczony jako cieśla (zgodnie z interpretacją tablicy, czy norma dotyczy całej brygady czy sumy roboczogodzin).

Dlaczego poprawna jest odpowiedź "4."
Po wykonaniu powyższych przeliczeń (na podstawie danych z tablicy) otrzymuje się wymaganą liczebność brygady równą 4 osobom, aby zmieścić się w jednym 40-godzinnym tygodniu.

Dlaczego pozostałe odpowiedzi są nieprawidłowe

  • "3." – oznacza zbyt małą obsadę; typowy błąd to zaokrąglenie w dół lub pominięcie części nakładów z tablicy, co w praktyce skutkowałoby przekroczeniem terminu.
  • "5." – zawyża obsadę; często wynika z nieuwzględnienia, że tydzień ma 40 godzin (albo z błędnego przyjęcia innego czasu pracy) lub z błędnej interpretacji, że należy dodać cieślę "ponad" wynik zamiast traktować go jako część zespołu.
  • "6." – również zawyża obsadę i zwykle jest skutkiem podwójnego doliczenia pracownika (np. jednoczesne liczenie brygady i osobno cieśli) albo pomylenia jednostki normy (np. odczyt nakładu dla innej grubości/rodzaju zaprawy).

Wskazówka egzaminacyjna: zawsze zapisuj jednostki (m², r-g, h/tydzień) i wykonuj kontrolę sensowności wyniku: jeśli po podzieleniu przez 40 wychodzi liczba niecałkowita, zwykle należy zaokrąglić w górę, bo termin jest nieprzekraczalny.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Najpierw odczytaj z tablicy nakład robocizny dla 1 jednostki obmiaru (np. r-g/m²), potem pomnóż przez obmiar (np. 100 m²). Otrzymany łączny nakład podziel przez liczbę godzin dostępnych w terminie (np. 40 h na osobę w tygodniu) i wynik zaokrąglij w górę.
Nakład robocizny w r-g (roboczogodzinach) mówi, ile godzin pracy ludzi potrzeba na wykonanie jednostki roboty. W zadaniu przeliczysz go na całkowity nakład, mnożąc przez obmiar, a następnie na liczbę osób, dzieląc przez czas, jaki masz do dyspozycji.
Jeśli wynik wychodzi np. 3,2 osoby, to 3 osoby nie zapewnią wykonania robót w wymaganym terminie. W planowaniu zasobów termin jest ograniczeniem, więc trzeba przyjąć pełną liczbę osób gwarantującą wykonanie robót, czyli zaokrągla się w górę do liczby całkowitej.
Sprawdź, czy obliczasz łączną liczebność zespołu, czy tylko brakujące osoby. Jeśli norma dotyczy całej robocizny, najpierw wylicz wymaganą liczbę osób w brygadzie, a następnie porównaj ją z obsadą już zapewnioną (1 cieśla) i dobierz resztę.
Zwykle jest to zestawienie norm (np. nakłady robocizny, materiałów lub sprzętu) dla określonych robót i warunków wykonania. W zadaniu tablica jest kluczowa, bo zawiera liczbę r-g na jednostkę robót, bez której nie da się wykonać poprawnych obliczeń obsady.
Typowe błędy to: pomylenie jednostek z tablicy, nieuwzględnienie obmiaru (100 m²), dzielenie przez złą liczbę godzin (np. przyjęcie 8 h zamiast 40 h tygodniowo) oraz zaokrąglanie w dół. Częsty jest też błąd podwójnego doliczenia osoby wskazanej w składzie zespołu.
Roboczogodziny stosuje się do planowania czasu i zasobów (ile osób i na jak długo), do wyceny robocizny w kosztorysie oraz do kontroli postępu robót. Pozwalają porównywać plan z wykonaniem: jeśli zużycie r-g jest większe od normy, szuka się przyczyn organizacyjnych lub technologicznych.
Kluczowe są: obmiar robót (np. 100 m²), rodzaj i parametry robót (tu: rozbiórka sklepienia, grubość 1/2 cegły, zaprawa cementowa), dostępny czas wykonania (40 godzin tygodniowo) oraz skład zespołu (np. obecność cieśli). Te dane dobierają właściwą normę i pozwalają przeliczyć ją na ludzi.
Zmieniają pracochłonność: twardsza zaprawa lub większa grubość elementu zwykle oznacza więcej czasu na skucie, rozbiórkę i oczyszczenie. Dlatego tablice normatywne rozróżniają warianty technologiczne, a wybór niewłaściwego wiersza z tablicy prowadzi do zaniżenia lub zawyżenia obsady.
Ćwicz schemat: odczyt normy → obmiar → łączny nakład r-g → podział przez dostępne godziny → zaokrąglenie → weryfikacja z warunkami zadania (skład brygady). Warto rozwiązać wiele przykładów z tablicami norm oraz pilnować jednostek i interpretacji, czy liczysz całą brygadę czy brakujące osoby.
info

Około 63% zdających odpowiada poprawnie na to pytanie. średnie

Eksperci podkreślają: "Uwzględnia się też, że w zespole jest już 1 cieśla, więc dobiera się brakującą liczbę osób do terminu."

Materiały:

  • Podręczniki z organizacji robót budowlanych (planowanie zasobów i czasu)
  • Materiały dydaktyczne o normowaniu pracy w budownictwie (nakłady robocizny, tablice norm)
  • Zadania rachunkowe z kosztorysowania: przeliczanie nakładów na czas i obsadę
