W tego typu zadaniu nie wystarcza sama informacja o grubości ściany (20 cm). Pytanie dotyczy wydajności rozbiórki w określonym czasie pracy, czyli ile metrów sześciennych konstrukcji zostanie rozebrane przez dwóch robotników w 40-godzinnym tygodniu.
Kluczowy jest schemat obliczeń:

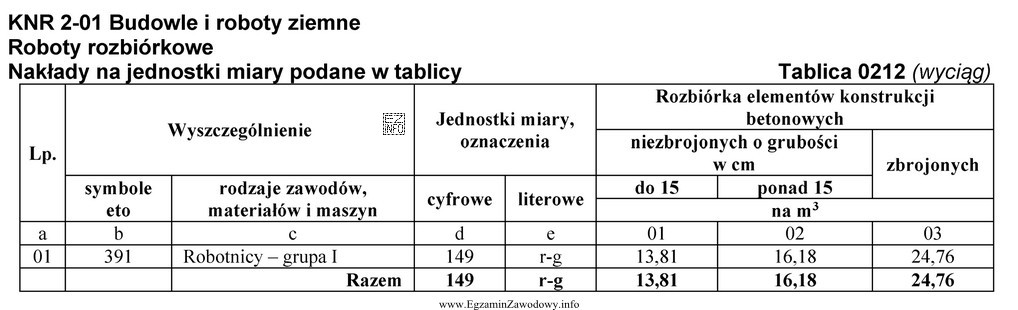

- Najpierw przyjmuje się normę wydajności dla rozbiórki ściany betonowej niezbrojonej o podanej grubości. Norma ma zwykle postać "m3 na 1 roboczogodzinę" albo równoważnie "roboczogodziny na 1 m3" (wtedy wykonuje się odwrócenie).
- Następnie przelicza się czas: 1 pracownik w tygodniu ma 40 godzin, więc 2 pracowników ma łącznie 80 roboczogodzin.
- Objętość wykonanej rozbiórki to iloczyn: wydajność × liczba roboczogodzin.
Odpowiedź "4,9 m3" jest zgodna z takim podejściem, tj. wynika z zastosowania właściwej normy dla wskazanego rodzaju ściany i przeliczenia jej na 80 roboczogodzin zespołu.
Dlaczego pozostałe odpowiedzi są błędne?
- "2,5 m3" i "2,9 m3" zwykle odpowiadają sytuacji, gdy ktoś pominął mnożenie przez drugiego pracownika albo zastosował normę od innego rodzaju robót (np. lżejszych materiałów, innej grubości lub innego sposobu rozbiórki).
- "5,8 m3" może wynikać z przecenienia wydajności, np. przyjęcia normy dla pracy mechanicznej lub dla warunków łatwiejszych niż zakładane w zadaniu.
Wskazówka egzaminacyjna: zawsze zapisz jednostki. Jeśli norma jest w m3/roboczogodz., to po pomnożeniu przez roboczogodziny musisz otrzymać m3. Gdy wychodzą "gołe godziny" albo m2, to znaczy, że w obliczeniach jest błąd jednostek.
