KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2017

PYTANIE NR 25.
Zaprojektowano wykonanie z cegły pełnej komina trójprzewodowego o wymiarach 38 x 77 x 400 cm. Oblicz ile roboczogodzin potrzebnych jest do wykonania tego komina, jeżeli przekrój każdego przewodu w cegłach wynosi 0,5 x 0,5.

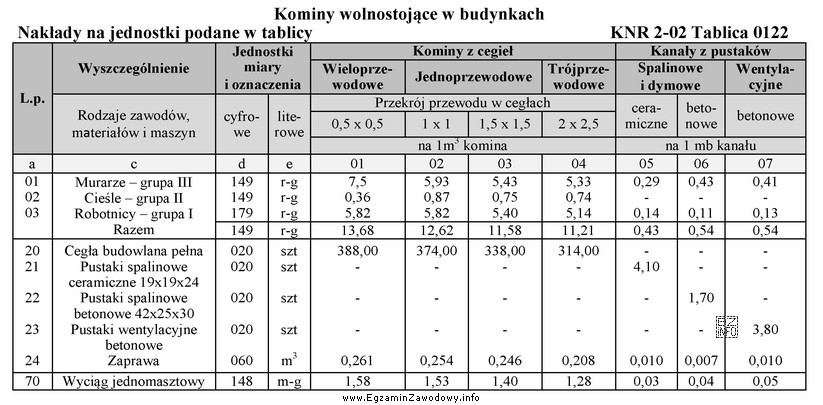

Ilustracja przedstawia tabelę z danymi dotyczącymi nakładów na jednostki w budynkach związanych z kominami wolnostojącymi.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Oblicz objętość komina z wymiarów zewnętrznych: 0,38×0,77×4,0 = 1,1704 m³. Następnie dobierz normę robocizny z KNR 2-02 Tab. 0122 wg przekroju przewodu 0,5×0,5 (kolumna "wieloprzewodowe"): 13,68 r-g/m³. Iloczyn 1,1704×13,68 = 16,01 r-g.

Pełne wyjaśnienie:

W tym zadaniu wynik roboczogodzin (r-g) uzyskuje się przez pomnożenie obmiaru w m³ przez normę robocizny r-g/m³ z odpowiedniej tabeli KNR.

1) Obmiar (objętość) komina
Wymiary podano w centymetrach, więc najpierw przelicz je na metry: 38 cm = 0,38 m; 77 cm = 0,77 m; 400 cm = 4,0 m. Objętość prostopadłościanu: V = a×b×h = 0,38×0,77×4,0 = 1,1704 m³.

2) Dobór normy KNR
Kluczowe jest, że w KNR dobór kolumny jest oparty o parametr techniczny (tu: przekrój przewodu "w cegłach" 0,5×0,5), a nie o potoczną nazwę "trójprzewodowy". Dla przekroju 0,5×0,5 właściwa jest pozycja "wieloprzewodowe" z normą 13,68 r-g/m³.

3) Obliczenie roboczogodzin
Robocizna = V × norma = 1,1704 × 13,68 = 16,010… r-g, po zaokrągleniu 16,01 r-g.

Dlaczego pozostałe wyniki są błędne?

  • Wartości typu "12,79 r-g", "13,55 r-g" lub "10,82 r-g" powstają zwykle z dobrania niewłaściwej kolumny KNR (np. dla innych przekrojów przewodów) albo z błędu w przeliczeniu cm na m.
  • Jeśli ktoś kieruje się tylko słowem "trójprzewodowy", może intuicyjnie szukać kolumny nazwanej podobnie, co w tym zadaniu jest pułapką: decyduje przekrój 0,5×0,5.
  • Inny częsty błąd to wpisanie 38, 77 i 400 bez konwersji do metrów, co całkowicie zmienia objętość i daje nielogiczne r-g.

Wskazówka egzaminacyjna: zawsze zapisuj obmiar w m³, a dopiero potem dobieraj normę r-g/m³ z KNR według parametru, który tabela wskazuje jako kryterium (tu: przekrój przewodu w cegłach).

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Najpierw przelicz centymetry na metry: 0,38 m, 0,77 m, 4,0 m. Potem policz objętość prostopadłościanu: V = 0,38×0,77×4,0 = 1,1704 m³. Ta wartość jest obmiarem potrzebnym do dalszych obliczeń r-g.
r-g to roboczogodzina, czyli jedna godzina pracy jednej osoby. W KNR często podaje się normę jako r-g na jednostkę obmiaru (np. r-g/m³). Dzięki temu można wyliczyć nakład pracy dla konkretnej ilości robót.
W KNR dla kominów jednostką obmiaru jest zwykle 1 m³ komina, czyli liczy się cały element konstrukcyjny, a nie pojedynczy przewód. Dlatego najpierw wyznacza się kubaturę komina, a potem mnoży przez normę r-g/m³ z właściwej kolumny tabeli.
O wyborze kolumny decyduje kryterium zapisane w nagłówku tabeli, np. przekrój przewodu "w cegłach" (0,5×0,5; 1×1; 1,5×1,5 itd.). Nazwa potoczna komina może wprowadzać w błąd, dlatego trzeba opierać się na parametrach technicznych wskazanych w KNR.
Najczęściej: (1) brak konwersji cm→m, (2) policzenie złej objętości (pomylenie wymiarów), (3) wybór niewłaściwej kolumny KNR, bo student kieruje się nazwą typu komina zamiast przekrojem przewodu, (4) błędne zaokrąglenie lub pominięcie mnożenia przez normę.
Nie zawsze. W praktyce w KNR o przypisaniu do kolumny decydują wymiary/klasyfikacja przekroju przewodu podane w tabeli. Określenia potoczne (np. liczba przewodów) mogą nie pokrywać się 1:1 z nazewnictwem w KNR, więc trzeba czytać kryteria z nagłówka tablicy.
Sprawdź rząd wielkości: jeśli komin ma ok. 1 m³, a norma KNR wynosi kilkanaście r-g/m³, to wynik powinien też być kilkanaście r-g. Gdy wychodzi np. setki r-g albo ułamek r-g, to zwykle oznacza błąd w jednostkach (cm vs m) albo w doborze normy.
Najczęściej przyjmuje się zaokrąglenie do dwóch miejsc po przecinku, bo normy KNR i wyniki w kosztorysowaniu podaje się w takiej dokładności. Ważne, aby wykonać obliczenie na niezaokrąglonych wartościach pośrednich i dopiero końcowy wynik zaokrąglić.
Potrzebujesz: (1) jednostki obmiaru (np. 1 m³), (2) kryterium wyboru kolumny (np. przekrój przewodu), (3) wartości "Razem" r-g/m³ dla danej kolumny. Dopiero mając te dane, mnożysz obmiar (m³) przez normę (r-g/m³).
To pomaga planować pracę brygady, porównywać warianty robót, kontrolować harmonogram i oceniać, czy tempo robót jest zgodne z normą. W kosztorysie r-g jest też podstawą do wyliczenia kosztu robocizny po przemnożeniu przez stawkę godzinową.
