KWALIFIKACJA BUD1 + BUD8 + BUD12 + BUD14 + BUD15 - CZERWIEC 2013

PYTANIE NR 37.
Oblicz koszt robocizny związanej z ułożeniem płytek gresowych w pomieszczeniu nr 1, jeżeli na ułożenie 10 m2 tej posadzki potrzeba 15 roboczogodzin, a koszt jednej roboczogodziny wynosi 10,00 zł.

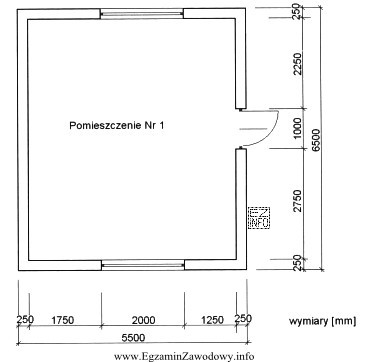

Ilustracja przedstawia plan pomieszczenia oznaczonego jako 'Pomieszczenie Nr 1'.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Koszt robocizny oblicza się jako: (powierzchnia/10 m²) × nakład (r-g na 10 m²) × stawka (zł/r-g). Z rysunku pomieszczenia nr 1 wynika powierzchnia 30 m² (wymiary w świetle ścian 5,0 m × 6,0 m). Zatem (30/10)×15 = 45 r-g, a 45×10,00 zł = 450,00 zł.

Pełne wyjaśnienie:

W kosztorysowaniu robót budowlanych koszt robocizny liczy się na podstawie nakładu pracy (ile roboczogodzin potrzeba na jednostkę robót) oraz stawki roboczogodziny (zł/r-g). W zadaniu nakład podano na 10 m², więc najpierw trzeba ustalić, ile takich "pakietów" po 10 m² obejmuje powierzchnia posadzki.

1) Ustalenie ilości robót (powierzchni posadzki)
Posadzkę obmiarowuje się w m², przyjmując wymiary wewnętrzne pomieszczenia, czyli w świetle ścian (bez grubości murów). Z rysunku pomieszczenia nr 1 otrzymujemy wymiary 5,0 m × 6,0 m, co daje: 5,0 × 6,0 = 30 m².

2) Przeliczenie nakładu na całą powierzchnię
Skoro 10 m² wymaga 15 r-g, to 30 m² wymaga: (30 m² / 10 m²) × 15 r-g = 3 × 15 r-g = 45 r-g.

3) Przeliczenie roboczogodzin na zł
Koszt jednej roboczogodziny to 10,00 zł, więc koszt robocizny wynosi: 45 r-g × 10,00 zł/r-g = 450,00 zł.

Dlaczego pozostałe odpowiedzi są błędne?

  • "300,00 zł" zwykle wynika z przyjęcia zbyt małej powierzchni (np. 20 m²) albo błędnego przeliczenia normy z 10 m².
  • "150,00 zł" to typowy skutek potraktowania 15 r-g jako nakładu dla całego pomieszczenia, a nie dla 10 m², albo nieuwzględnienia mnożenia przez (powierzchnia/10).
  • "536,00 zł" sugeruje wprowadzenie niepodanych składników lub błędy rachunkowe/jednostek; w tym zadaniu liczymy wyłącznie robociznę z podanej normy i stawki.

Wskazówka egzaminacyjna: zawsze sprawdź, czy norma dotyczy 1 m² czy 10 m², i czy obmiar ma być w świetle ścian. To dwa najczęstsze źródła pomyłek przy kosztach robocizny.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Podstaw wzór: (powierzchnia/10 m²) × (r-g na 10 m²) × (zł za 1 r-g). Najpierw ustalasz powierzchnię robót, potem przeliczasz, ile razy mieści się w niej 10 m², a na końcu mnożysz przez stawkę roboczogodziny.
Roboczogodzina (r-g) to jednostka nakładu pracy człowieka: 1 osoba pracująca 1 godzinę. W kosztorysie liczy się łączną liczbę r-g potrzebnych na wykonanie robót i mnoży przez stawkę (zł/r-g), otrzymując koszt robocizny.
Posadzka znajduje się wewnątrz pomieszczenia, więc jej powierzchnia zależy od wymiarów użytkowych między ścianami. Uwzględnianie grubości murów zawyżałoby metraż posadzki i prowadziło do błędnego kosztu robocizny oraz materiałów.
Dzielisz powierzchnię przez jednostkę odniesienia: 30/10 = 3. Następnie mnożysz przez nakład: 3 × 15 r-g = 45 r-g. To jest łączny czas pracy potrzebny na ułożenie płytek na całej powierzchni.
Najczęstsze pomyłki to: użycie wymiarów zewnętrznych zamiast wewnętrznych, potraktowanie normy "na 10 m²" jak "na 1 m²", pominięcie dzielenia przez 10 m² oraz błędy jednostek (mm–m) podczas odczytu danych z rysunku.
Nie. Stawka roboczogodziny zależy od przyjęć kosztorysowych, regionu, rodzaju robót i czasu sporządzania kosztorysu. W zadaniach egzaminacyjnych stawka jest dana i należy ją zastosować wprost, bez "uaktualniania" na własną rękę.
Koszt robocizny dotyczy pracy ludzi (r-g × stawka). Nie obejmuje kosztu materiałów (np. płytek, kleju, fugi) ani sprzętu. Jeśli zadanie podaje wyłącznie normę r-g i stawkę, to liczysz wyłącznie robociznę, bez dopisywania innych składników.
Stosuje się je, gdy roboty są rozliczane powierzchniowo (np. posadzki, okładziny ścian, tynki). Jednostka 10 m² jest wygodna w normowaniu i w praktyce kosztorysowej. Zawsze trzeba sprawdzić, do jakiej jednostki odnosi się dana norma.
Ustal wymiary wewnętrzne w świetle ścian (często trzeba odjąć grubości murów od wymiarów zewnętrznych). Następnie liczysz pole: długość × szerokość dla prostokąta. Jeśli rysunek jest w mm, przelicz na metry przed mnożeniem.
Na rysunkach budowlanych wymiary często podaje się w milimetrach, a obmiar robót wykonuje w metrach lub m². Pomylenie mm z m daje wynik zawyżony nawet 1000 razy. Dlatego zawsze sprawdź opis jednostek na rysunku i wykonaj przeliczenie.
info

Statystycznie 47% uczniów zna prawidłową odpowiedź. trudne

Specjaliści zwracają uwagę: "Koszt robocizny oblicza się jako: (powierzchnia/10 m²) × nakład (r-g na 10 m²) × stawka (zł/r-g)."
