W rozładunku kontenerowca przyjmujemy, że cykl pracy suwnicy dla jednego kontenera składa się z kolejnych (sekwencyjnych) etapów, więc czas cyklu jest sumą czasów wszystkich faz.
Najpierw sumujemy czasy podane bezpośrednio oraz obliczamy czasy ruchu ze wzoru t = s / v:

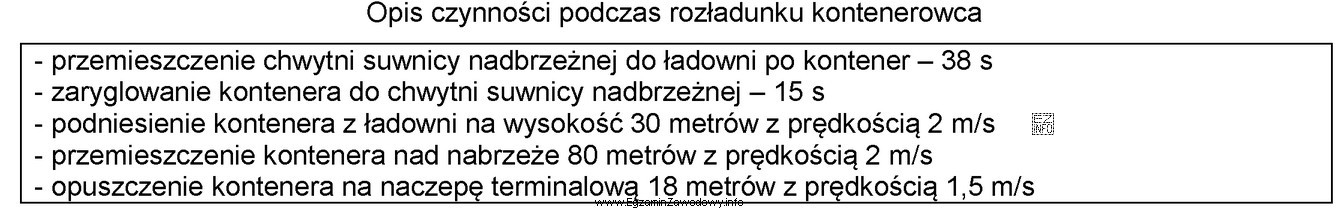

- Przemieszczenie chwytni nad kontener: 38 s
- Zaryglowanie kontenera do chwytni: 15 s
- Podniesienie na 30 m przy 2 m/s: 30/2 = 15 s
- Przemieszczenie poziome 80 m przy 2 m/s: 80/2 = 40 s
- Opuszczenie 18 m przy 1,5 m/s: 18/1,5 = 12 s
Suma: 38 + 15 + 15 + 40 + 12 = 120 s, czyli 2 min na 1 kontener. Całkowity czas obsługi 25 kontenerów: 25 × 2 min = 50 min.
Dlaczego pozostałe odpowiedzi są błędne?
- 30 min zwykle wynika z policzenia tylko części etapów albo z błędnego przeliczenia 120 s na 1 min.
- 120 min to częsty skutek pomylenia 120 s z 120 min (brak kontroli jednostek).
- 125 min może wynikać z doliczenia nieuzasadnionych czasów dodatkowych lub błędów w dzieleniu (np. 18/1,5) i potem z błędnego mnożenia.
W praktyce operacyjnej czas teoretyczny bywa korygowany buforem na zakłócenia, ale w tym zadaniu liczymy wyłącznie wynik z podanych danych.
