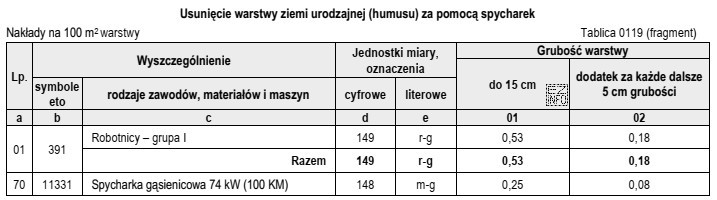

W katalogach KNR nakłady sprzętu podaje się dla określonej jednostki obmiarowej. W tym zadaniu tablica KNR 2-01 (tablica 0119) podaje czas pracy spycharki w maszynogodzinach (m-g) na 100 m² warstwy humusu.
Krok 1: Ustalenie normy na 100 m² dla grubości 25 cm.
Norma bazowa dla warstwy do 15 cm wynosi 0,25 m-g/100 m². Grubość rzeczywista to 25 cm, czyli o 10 cm więcej niż 15 cm. Dodatek jest podany za każde dalsze 5 cm, więc 10 cm to dwa przedziały po 5 cm: 2 × 0,08 = 0,16 m-g/100 m². Zatem łączna norma wynosi 0,25 + 0,16 = 0,41 m-g/100 m².
Krok 2: Przeliczenie powierzchni na jednostki obmiaru.
Powierzchnia działki to 1800 m². Ponieważ norma jest na 100 m², liczymy liczbę jednostek: 1800 ÷ 100 = 18.
Krok 3: Obliczenie czasu pracy spycharki.
Mnożymy liczbę jednostek przez normę: 18 × 0,41 = 7,38 m-g.
Dlaczego pozostałe odpowiedzi są niepoprawne?
- 5,94 m-g – zwykle wynika z błędnego zastosowania zbyt małej normy na 100 m² (np. nieuwzględnienie jednego dodatku albo pomylenie wartości z innej kolumny/pozycji).
- 4,50 m-g – typowo efekt przyjęcia tylko normy podstawowej lub nieprawidłowego przeliczenia powierzchni na jednostki 100 m².
- 8,82 m-g – zwykle skutek naliczenia zbyt wielu dodatków za grubość (np. błędne policzenie 25 cm jako kilku "dalszych" odcinków bez odjęcia 15 cm).
Wskazówka egzaminacyjna: zawsze najpierw sprawdź, na jaką jednostkę obmiarową podano normę (tu: 100 m²), a dopiero potem wykonuj mnożenie.
