KWALIFIKACJA BUD14 - WRZESIEŃ 2014

PYTANIE NR 36.
Na podstawie danych zawartych w przedstawionej tablicy wskaż, ile 8-godzinnych dni roboczych należy przewidzieć na wykonanie rozbiórki 10 m3 konstrukcji żelbetowej, jeżeli roboty będzie wykonywać 10 robotników?

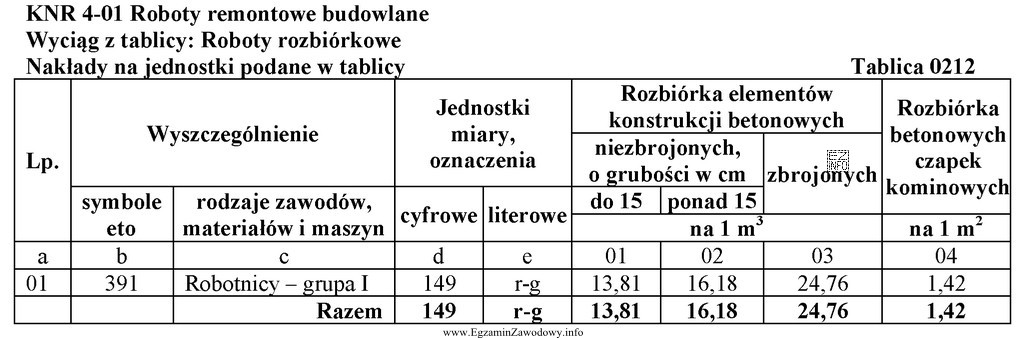

Ilustracja przedstawia fragment tabeli z wyciągu z tablicy KNR 4-01 dotyczącej robót remontowych budowlanych, a dokładniej
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Z tablicy KNR dla rozbiórki konstrukcji betonowych zbrojonych przyjmuje się 24,76 r-g na 1 m³. Dla 10 m³ nakład wynosi 10 × 24,76 = 247,6 r-g. Brygada 10 osób pracująca 8 h/dzień wykonuje 10 × 8 = 80 r-g/dzień. Czas: 247,6/80 = 3,095 dnia, więc planuje się 4 dni (zaokrąglenie w górę).

Pełne wyjaśnienie:

W zadaniu trzeba skorzystać z danych z tablicy KNR dla robót rozbiórkowych. Kluczowe jest poprawne dopasowanie normy do rodzaju konstrukcji: "konstrukcja żelbetowa" oznacza beton zbrojony, więc należy odczytać wartość z kolumny dla "zbrojonych".

Krok 1: obliczenie całkowitego nakładu pracy
Norma z tablicy: 24,76 r-g na 1 m³.
Dla 10 m³: 10 × 24,76 = 247,6 r-g.

Krok 2: wydajność zespołu w roboczogodzinach na dzień
Jedna zmiana trwa 8 godzin, a pracuje 10 robotników.
Dzienne możliwości brygady: 10 × 8 = 80 r-g/dzień.

Krok 3: czas trwania robót w dniach
Czas = całkowity nakład / dzienna wydajność = 247,6 / 80 = 3,095 dnia.

Krok 4: zaokrąglenie do pełnych dni roboczych
W planowaniu robót przyjmuje się pełne dni pracy, a ponieważ 3,095 dnia oznacza, że po 3 dniach robota nie będzie zakończona, wynik zaokrągla się w górę. Otrzymujemy 4 dni.

Dlaczego pozostałe odpowiedzi są błędne?

  • "1 dzień" – odpowiadałby sytuacji, w której nakład jest bliski 80 r-g, czyli ok. 3 razy mniejszy niż wynika z normy dla żelbetu; to typowy efekt pominięcia mnożenia przez objętość lub pomylenia normy.
  • "2 dni" – wymagałoby ok. 160 r-g łącznego nakładu; taki wynik często powstaje po błędnym doborze normy (np. dla betonu niezbrojonego) albo po błędnym przeliczeniu wydajności brygady.
  • "5 dni" – oznaczałoby, że dziennie realizuje się znacznie mniej niż 80 r-g lub że nakład jest większy niż 247,6 r-g; to bywa skutkiem złego dzielenia lub zbyt ostrożnego zaokrąglania bez podstaw.

Wskazówka egzaminacyjna: zawsze sprawdź trzy elementy: (1) właściwa kolumna w KNR (zbrojony/niezbrojony), (2) poprawne jednostki r-g/m³, (3) zaokrąglenie czasu w górę, jeśli praca nie zamyka się w pełnych dniach.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Trzeba znaleźć w tablicy pozycję "rozbiórka elementów konstrukcji betonowych" i wybrać kolumnę dla zbrojonych. Żelbet to beton ze zbrojeniem, więc nie wybiera się kolumn dla "niezbrojonych" (do 15 cm lub ponad 15 cm). Odczytana wartość jest w r-g na 1 m³.
r-g to roboczogodzina, czyli 1 godzina pracy 1 robotnika. Gdy KNR podaje np. r-g/m³, oznacza to liczbę roboczogodzin potrzebnych na wykonanie 1 m³ robót. Całkowity nakład liczysz jako: objętość × norma r-g/m³.
W żelbecie występuje stalowe zbrojenie, które trzeba odsłonić, przeciąć, odseparować i usunąć. Te czynności zwiększają pracochłonność w porównaniu z betonem niezbrojonym, gdzie nie ma dodatkowych operacji związanych z prętami stalowymi.
Najpierw oblicz łączny nakład w r-g. Następnie policz dzienną wydajność brygady: liczba osób × 8 h = r-g/dzień. Czas w dniach to: (łączny nakład r-g) / (r-g/dzień). Na końcu zwykle zaokrągla się w górę do pełnych dni roboczych.
Gdy liczba dni wychodzi niecałkowita (np. 3,1 dnia), po 3 pełnych dniach robota wciąż nie będzie zakończona. W planowaniu i organizacji robót przyjmuje się pełne dni, więc przewiduje się następny dzień, czyli zaokrąglenie w górę.
Typowe pomyłki to: wybór normy dla betonu niezbrojonego zamiast zbrojonego, zapomnienie o mnożeniu przez ilość m³, błędne policzenie wydajności (np. przyjęcie 8 zamiast 10×8), oraz zaokrąglenie w dół. Każdy z tych błędów zaniża czas realizacji.
W obliczeniach normatywnych z KNR często przyjmuje się proporcję: więcej osób → większa liczba r-g/dzień → krótszy czas. W praktyce mogą wystąpić ograniczenia organizacyjne (front robót, miejsce pracy, narzędzia), ale w typowych zadaniach egzaminacyjnych stosuje się prosty podział nakładu przez wydajność brygady.
Należy dopasować kolumnę do warunków opisanych w pytaniu (np. "zbrojonych" vs "niezbrojonych", grubość do 15 cm vs ponad 15 cm, jednostka m³ vs m²). Najpierw upewnij się, że zgadza się rodzaj konstrukcji i jednostka miary, a dopiero potem używaj wartości r-g.
Oszacuj rząd wielkości: jeśli norma to ok. 25 r-g/m³, to 10 m³ daje ok. 250 r-g. Brygada 10 osób na 8 h robi 80 r-g/dzień. 250/80 to trochę ponad 3 dni, więc realnie wyjdą 4 dni. Taka kontrola chroni przed wynikiem 1 dzień lub 10 dni.
Ćwicz schemat: (1) wybierz właściwą normę z tablicy, (2) policz łączny nakład r-g, (3) policz r-g/dzień brygady, (4) podziel i zaokrąglij w górę. Warto też przerobić przykłady dla m³ i m² oraz dla różnych składów brygad, aby nie mylić jednostek.
info

Statystycznie 46% uczniów zna prawidłową odpowiedź. trudne

W praktyce zawodowej kluczowe jest to, że z tablicy KNR dla rozbiórki konstrukcji betonowych zbrojonych przyjmuje się 24,76 r-g na 1 m³.

Źródła:

  • KNR 4-01 "Roboty remontowe budowlane", tablica 0212 "Roboty rozbiórkowe", pozycja: rozbiórka elementów konstrukcji betonowych – zbrojonych (r-g/m³).

Materiały:

  • KNR 4-01: tablice dotyczące robót rozbiórkowych (w tym tablica 0212)
  • Podręczniki i skrypty z kosztorysowania budowlanego (normowanie robocizny, praca brygady)
  • Ćwiczenia z przedmiotu: obliczanie czasu robót na podstawie r-g i składu brygady

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
