KWALIFIKACJA BUD14 + BUD15 - PAŹDZIERNIK 2016

PYTANIE NR 7.
Na podstawie danych zawartych w przedstawionej tablicy oblicz, ile roboczogodzin potrzebnych jest do wykonania warstwy odcinającej nawierzchni drogowej zagęszczonej ręcznie o grubości 8 cm na odcinku drogi o szerokości 5 m i długości 100 m.

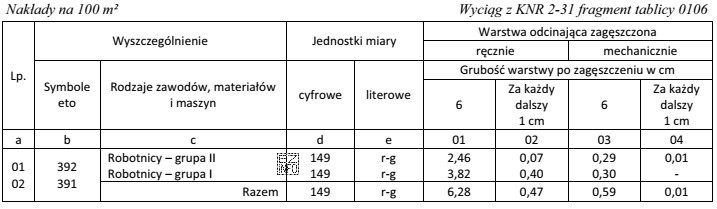

Ilustracja przedstawia tabelę z danymi dotyczącymi nakładów roboczych na wykonanie warstwy odcinającej nawierzchni drogowej.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Obliczenia:
Powierzchnia odcinka: 5 m × 100 m = 500 m² = 5×(100 m²). Norma dla 6 cm: 6,28 r-g/100 m², dopłata za 1 cm: 0,47 r-g/100 m². Dla 8 cm dopłata obejmuje 2 cm: 6,28 + 2×0,47 = 7,22 r-g/100 m². Razem: 7,22×5 = 36,10 r-g.

Pełne wyjaśnienie:

Z tablicy KNR odczytuje się nakład robocizny na 100 m² wykonanej warstwy odcinającej (po zagęszczeniu) oraz dopłatę za każdy dalszy 1 cm grubości. W zadaniu warstwa ma 8 cm, a więc składa się z części bazowej 6 cm oraz nadwyżki 2 cm.

Krok 1: powierzchnia
Odcinek drogi ma wymiary 5 m × 100 m, więc powierzchnia wynosi 500 m². Ponieważ normy są podane na 100 m², zamieniamy: 500 m² = 5 jednostek po 100 m².

Krok 2: nakład jednostkowy dla 8 cm
Dla zagęszczania ręcznego "Razem" wynosi 6,28 r-g/100 m² dla 6 cm. Za każdy dodatkowy 1 cm należy doliczyć 0,47 r-g/100 m². Dodatkowa grubość to 2 cm, więc: 6,28 + 2×0,47 = 6,28 + 0,94 = 7,22 r-g/100 m².

Krok 3: nakład całkowity
Skalujemy nakład do 5×100 m²: 7,22 × 5 = 36,10 r-g.

Dlaczego pozostałe odpowiedzi są błędne?

  • 23,10 r-g – typowo wynika z nieprawidłowego przeliczenia powierzchni (np. potraktowania 500 m² jako 3 lub 4 "setek") albo pominięcia części dopłaty za grubość.
  • 33,75 r-g – często jest skutkiem błędnego doboru dopłaty (np. zaokrągleń lub przyjęcia innej wartości "za 1 cm"), albo pomylenia wiersza/kolumny w tabeli.
  • 13,00 r-g – najczęściej oznacza błąd jednostek: przyjęcie normy jakby dotyczyła 1000 m², 1 m², albo zastosowanie tylko fragmentu nakładu zamiast wartości "Razem".

Wskazówka egzaminacyjna: zawsze sprawdź dwie rzeczy: (1) na jaką jednostkę jest podana norma (tu: 100 m²), (2) czy dopłata dotyczy całej grubości, czy tylko nadwyżki ponad grubość bazową.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
r-g to roboczogodzina, czyli 1 godzina pracy jednego pracownika. Jeśli wynik wynosi 36,10 r-g, oznacza to np. 36,10 godzin pracy jednej osoby albo 18,05 godziny pracy dwóch osób (przy tych samych warunkach).
W tablicy KNR trzeba znaleźć pozycję dla warstwy odcinającej oraz wariant technologii (tu: zagęszczanie ręczne). Następnie odczytuje się wartość "Razem" dla 6 cm oraz dopłatę "za każdy dalszy 1 cm".
Najczęściej liczy się pole prostokąta: szerokość × długość. W tym typie zadań wynik w m² przelicza się na jednostki normy, np. dzieląc przez 100 m², jeśli KNR podaje nakłady na 100 m².
Podawanie na 100 m² upraszcza normowanie robót masowych i ogranicza liczbę miejsc po przecinku. W praktyce wykonawczej łatwiej też porównywać postęp robót i planować zasoby dla większych frontów pracy niż dla pojedynczych metrów kwadratowych.
Trzeba policzyć nadwyżkę grubości: 8 cm − 6 cm = 2 cm. Następnie do nakładu bazowego dodaje się 2 razy wartość dopłaty "za każdy dalszy 1 cm". To częsty punkt kontrolny na egzaminie.
Nie. W KNR zwykle są osobne kolumny dla zagęszczania ręcznego i mechanicznego, bo różni się organizacja pracy, udział robocizny i sprzętu. Na egzaminie trzeba świadomie wybrać właściwą kolumnę zgodną z treścią zadania.
Najczęstsze pomyłki to: (1) brak podziału przez 100 m² i mnożenie jakby norma była na 1 m², (2) podział przez 10 zamiast 100, (3) błędne zaokrąglenie liczby "setek". Dobrą praktyką jest zapis: 500 m² = 5 × 100 m².
Warstwa odcinająca to warstwa technologiczna stosowana w konstrukcji nawierzchni, której celem jest m.in. ograniczenie mieszania się materiałów warstw oraz poprawa warunków pracy kolejnych warstw. W KNR ma własne normy nakładów zależne od grubości i technologii.
Wykonaj szybki test: policz nakład na 100 m² i porównaj z wielkością robót. Jeśli masz 500 m², wynik powinien być około 5 razy większy niż nakład jednostkowy. Dodatkowo upewnij się, że dopłata dotyczy tylko dodatkowych centymetrów.
Ćwicz schemat: powierzchnia → jednostka normy → nakład jednostkowy → nakład całkowity. Ucz się czytać nagłówki kolumn (ręcznie/mechanicznie) i dopiski "na 100 m²" oraz "za każdy dalszy 1 cm". Najwięcej punktów traci się na jednostkach.
info

To pytanie poprawnie rozwiązuje 50% zdających egzamin. trudne

Specjaliści zwracają uwagę: "Obliczenia:Powierzchnia odcinka: 5 m × 100 m = 500 m² = 5×(100 m²)."

Źródła:

  • KNR 2-31 "Nawierzchnie na drogach i ulicach", tablica 0106 (warstwa odcinająca, nakłady na 100 m², zagęszczanie ręczne)

Materiały:

  • KNR 2-31 "Nawierzchnie na drogach i ulicach" – tablice dotyczące warstw nawierzchni i zasad przedmiarowania
  • Podręczniki/opracowania do kosztorysowania robót budowlanych (część: normy nakładów, obmiar, przedmiar)
  • Zbiory zadań egzaminacyjnych z zakresu obmiaru robót drogowych i obliczania nakładów robocizny
