KWALIFIKACJA OGR4 - CZERWIEC 2024

PYTANIE NR 40.
Na podstawie danych zawartych w tablicy z KNR 2-21 oblicz koszt robocizny związanej z budową prostokątnych ścian piaskownicy, wykonanych z krawężników drogowych betonowych, jeżeli konstrukcja piaskownicy będzie miała wymiary 2,5 × 2,5 m, a stawka za jedną roboczogodzinę wynosi 40,00 zł.

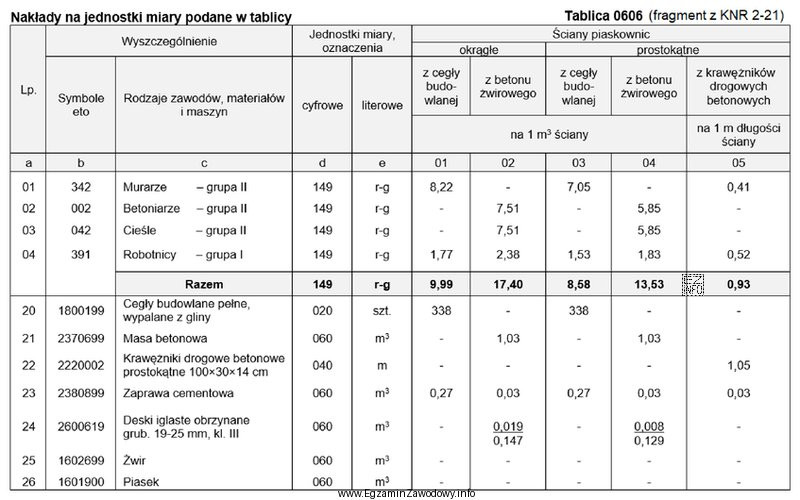

Ilustracja przedstawia tabelę z fragmentu KNR 2-21, która dotyczy nakładów na jednostki miary związane z budową ścian
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Koszt robocizny liczy się jako: (nakład robocizny z KNR) × (obmiar). Dla piaskownicy 2,5 × 2,5 m obmiarem ścian jest obwód: 4 × 2,5 = 10 m. Z tablicy KNR 2-21 otrzymuje się łączny nakład 9,3 r-g dla tego obmiaru, więc koszt = 9,3 × 40,00 zł = 372,00 zł.

Pełne wyjaśnienie:

W zadaniu trzeba wyznaczyć koszt robocizny dla wykonania ścian piaskownicy z krawężników. W kosztorysowaniu robociznę oblicza się według schematu:

koszt robocizny = liczba roboczogodzin (r-g) × stawka za 1 r-g.

Krok 1: obmiar robót. Piaskownica ma wymiary 2,5 m × 2,5 m i ściany są prostokątne, więc obmiarem ścian (dla robót liczonych w metrach bieżących) jest obwód:

4 × 2,5 m = 10 m.

Krok 2: odczyt nakładu robocizny z tablicy KNR 2-21. Z tablicy wskazanej w zadaniu należy odczytać normę robocizny właściwą dla budowy prostokątnych ścian piaskownicy z krawężników betonowych i zastosować ją do obmiaru 10 m. W tym zestawie danych odpowiada to łącznie 9,3 r-g (co jest spójne z podanym wynikiem kosztu i stawką).

Krok 3: przeliczenie na koszt. Stawka wynosi 40,00 zł za 1 r-g, zatem:

9,3 r-g × 40,00 zł/r-g = 372,00 zł.

Dlaczego pozostałe odpowiedzi są nieprawidłowe?

  • 186,00 zł odpowiada 4,65 r-g, co typowo wynika z błędu "połowy obwodu" albo pominięcia części ścian.
  • 232,50 zł odpowiada 5,8125 r-g i często jest skutkiem pomyłki w doborze jednostki/kolumny w tablicy lub błędu rachunkowego.
  • 37,20 zł odpowiada 0,93 r-g i wygląda jak koszt policzony tylko dla 1 m (albo 1/10 obmiaru), bez przemnożenia przez cały obwód.

Wskazówka egzaminacyjna: zawsze najpierw ustal, czy KNR podaje normę na mb, m2 czy inną jednostkę, a potem dopiero wykonuj mnożenie przez stawkę. To minimalizuje ryzyko błędu jednostek.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Jeśli ściany są liczone w metrach bieżących (mb), obmiarem jest obwód. Dla kwadratu 2,5 m × 2,5 m: 4 × 2,5 m = 10 m. To właśnie tę długość zwykle mnoży się przez normę robocizny z KNR.
Roboczogodzina (r-g) to jednostka nakładu pracy ludzkiej. Koszt robocizny liczy się jako liczba r-g potrzebnych na wykonanie robót × stawka za 1 r-g. Im większa pracochłonność z KNR, tym wyższy koszt przy tej samej stawce.
KNR porządkuje normy nakładów (m.in. robocizny) dla typowych robót. Dzięki temu można w sposób jednolity oszacować pracochłonność na podstawie obmiaru, a następnie przeliczyć ją na koszt. Na egzaminie sprawdzana jest umiejętność odczytu i zastosowania norm.
Najpierw dobiera się pozycję, której opis dokładnie pasuje do robót (materiał, element, sposób wykonania). Następnie sprawdza się jednostkę obmiaru (np. mb) i odczytuje nakład robocizny w r-g na tę jednostkę. Potem mnoży się przez obmiar.
Nie, jeśli pytanie dotyczy wyłącznie kosztu robocizny. Wtedy bierze się tylko nakład r-g i mnoży przez stawkę. Materiały i sprzęt to oddzielne składniki kosztorysu i dolicza się je tylko wtedy, gdy zadanie wprost o to prosi.
Najczęstsze pomyłki to: użycie pola zamiast obwodu, przyjęcie złej jednostki (mb vs m2), odczyt z niewłaściwej kolumny tablicy oraz błędy w mnożeniu przez stawkę (np. zły przecinek). Warto zawsze zapisać pośrednio: obmiar → r-g → koszt.
Różne wydania, aktualizacje lub opracowania KNR mogą mieć inne układy tablic, doprecyzowane opisy pozycji albo skorygowane normy. Jeśli zadanie nie podaje numeru tablicy i kolumny, trzeba opierać się na tej konkretnej tablicy dołączonej do arkusza, bo to ona definiuje dane.
Można wykonać kontrolę logiczną: policzyć, ile r-g wynika z kosztu (koszt ÷ stawka). Dla 372 zł i 40 zł/r-g wychodzi 9,3 r-g na całość. Dzieląc przez obwód 10 m, otrzymuje się 0,93 r-g/mb jako kontrolę spójności danych.
Obwód stosuje się, gdy roboty odnoszą się do długości elementu (np. obrzeża, krawężniki, ściany z elementów liniowych). Pole stosuje się przy nawierzchniach (np. trawniki, kostka brukowa). Kluczowa jest jednostka w KNR oraz opis pozycji.
Ćwicz schemat: wybór pozycji z KNR → obmiar (mb/m2/m3) → obliczenie r-g → przeliczenie na koszt. Rób krótkie notatki z typowych obmiarów (obwód, powierzchnia, kubatura) i ucz się rozpoznawać, kiedy element jest liniowy (mb) w obiektach małej architektury.
info

To pytanie poprawnie rozwiązuje 38% zdających egzamin. bardzo trudne

Eksperci podkreślają: "Koszt robocizny liczy się jako: (nakład robocizny z KNR) × (obmiar)."

Materiały:

  • Podręczniki i skrypty z kosztorysowania robót budowlanych/terenowych (dział: KNR, obmiar robót)
  • Instrukcje do katalogów nakładów rzeczowych (zasady odczytu tablic i stosowania współczynników)
  • Zestawy ćwiczeń z obmiaru robót (mb, m2, m3) dla elementów prostokątnych

Aktualizacja pytania: 31.03.2026

Aktualizacja pytania: 31.03.2026
